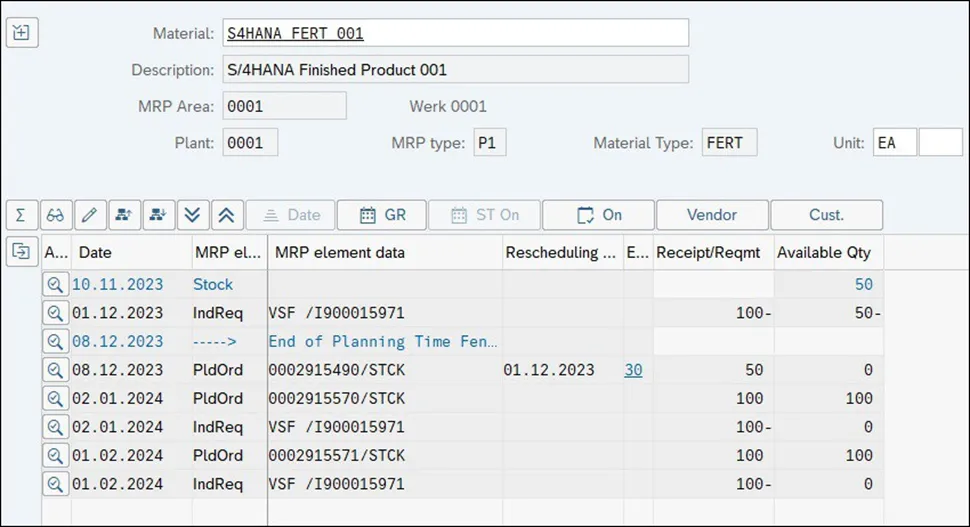

下图显示了使用 MRP 类型 P1 和 20 个工作日的计划时界时的 MRP 结果。对应于 End of Planning Time Fence 的蓝线标识 20 天期间的结束时间。2023 年 12 月 1 日的 100 EA 的独立要求在时限内,导致 50 EA 短缺,但 MRP 仅在同一天创建了一个新的计划订单,以便在 2023 年 12 月 8 日超出时限。第二天,时界将移至 2023 年 12 月 9 日,此计划订单将自动确认,因为它现在位于时界内。

在上图中观察到,为时界外的计划订单触发了重新计划异常消息,向计划员建议此计划订单应移至 2023 年 12 月 1 日。

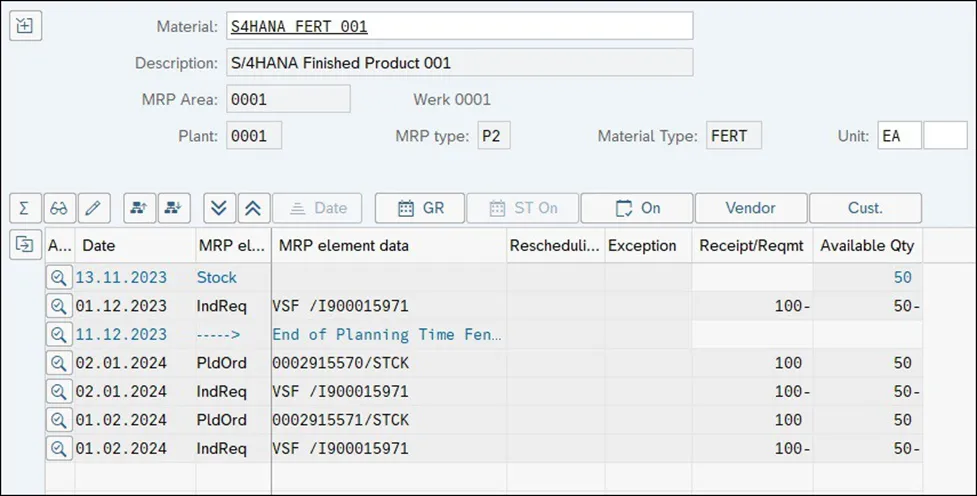

现在,让我们分析使用 MRP 类型 P2 的相同场景,该类型使用不同的确认类型。如下图所示,当使用 P2 型 MRP 和 30 天的相同时限时,由于 2023 年 12 月 1 日的独立要求,在时限内将出现 50 EA 的相同短缺。此处的区别在于,MRP 没有在时界之外创建新的计划订单来满足此要求。使用 MRP 类型 P2 使用的确认类型,MRP 根本不会覆盖时限内的短缺,计划员将不得不手动管理这些情况。

那些具有确认类型的 MRP 类型背后的主要思想是在短期内有一个确定的生产计划,不允许 MRP 对延迟的需求做出反应,从而干扰最初确认的计划。通常,应与销售部门讨论确认类型和确定生产工厂的使用,因为 MRP 不会对延迟的要求做出及时反应。
举例:工厂每周一定义一个每周生产计划,这意味着 MRP 控制者确认并安排所有计划订单。在星期二,当周的新销售订单到达,导致出现短缺情况。如果使用的是常规 MRP 类型 PD,则 MRP 将仅生成一个新的计划订单来满足此要求,从而影响现有生产计划。另一方面,如果使用具有确认且计划时界为 7 天的 MRP 类型,则 MRP 将在时界之外创建新的计划订单,或者它可能不会创建新的计划订单,具体取决于所使用的确认类型。这意味着本周的生产计划不会受到影响,MRP 控制者在计划下周时必须处理此异常。
