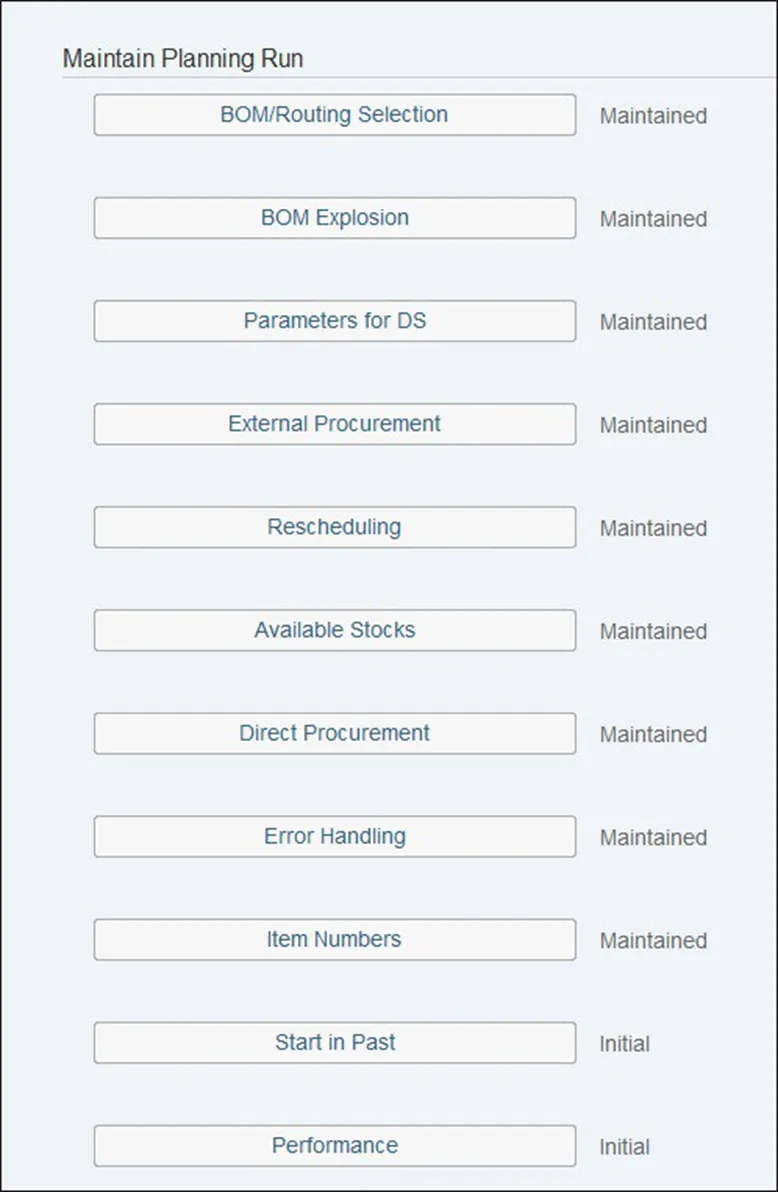

维护计划运行

可用库存
MRP 在计算净需求时会考虑可用库存,以确定何时出现短缺。此可用库存通常是非限制库存,但它也可以包括其他库存类型,例如由以下复选框表示的库存类型:
转移库存
此复选框适用于正在转移的库存。在两步库存转移中,首先在物料离开供应工厂时过帐发货,然后在物料到达交货工厂时过帐第二个发货。在这些变动之间,它被视为转移存货。
冻结库存
此复选框适用于有意阻止的库存 — 例如,可能出于质量目的。过账特殊货物移动以将特定数量移动到冻结的库存。
限制使用库存
当使用批处理时,存在特殊的 限制使用批处理状态。例如,当整个批次存在质量问题时,可以使用此复选框。

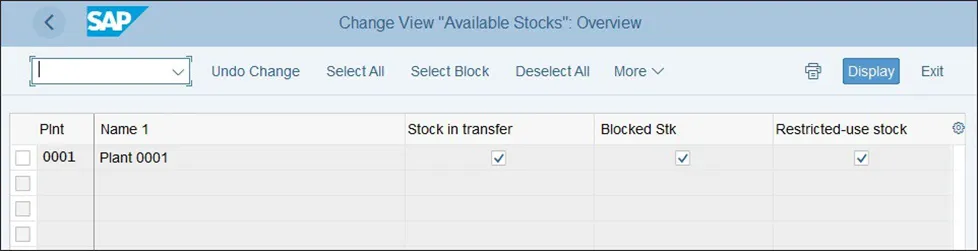

在可用库存配置点 活动下,可以通过设置相应的标志来确定在 MRP 净需求计算期间哪些库存类型将被视为可用,如下图所示。一旦取消勾选一个标志,相应的库存类型在 MRP 评估交易期间将不被视为可用,因此它不会出现在库存/需求列表中。
直接采购
当使用特殊采购类型的直接采购或将非库存物料作为物料清单组件时,可以选择在直接采购定制活动的默认值中定义何时创建直接采购组件的采购申请,如下图所示。
可以使用直接采购/生产字段来定义采购申请是由 MRP 创建,还是仅在父项计划订单转换为生产订单时创建。此外,可以为使用直接采购创建的采购申请的科目分配选择默认值。默认值为 U (unknown),但可以在此 配置点活动中更改。
错误处理
在 错误处理配置点 活动中,可以找到用于防止或处理 MRP 运行期间可能出现的错误的设置。
第一个设置是 最大采购订单建议数量(每个日期的最大建议数),如下图所示。为避免在 MRP 运行期间出现内存消耗问题甚至性能问题,限制在同一天内创建的补货建议数量非常重要。

在某些情况下,可能必须为材料定义一个非常小的固定批量大小,例如 1。在这些情况下,如果为此物料创建了大量需求,MRP 将不得不创建数百个计划订单来满足此需求,从而影响 MRP 性能并导致内存消耗问题。您可以使用 最大采购订单建议数量 设置来限制创建的订单数量,从而避免此类问题。
当达到在定制中确定的每天最大建议数时,此物料的计划运行将终止,并且将在使用 MRP Live 时在显示 MRP 主数据问题应用程序或使用传统 MRP 时在 MRP 列表中看到错误消息。
在此配置点活动中,还可以确定替代 MRP 控制者(Subs. 和 Controller Name 列),仅当 MRP 无法确定物料的 MRP 控制者时,才会使用该控制者。这种情况在系统中并不经常发生,只有在主数据不一致的情况下才会触发。
