S4 HANA生产模块学习笔记-高级MRP功能(BOM展开号)
ERP学笙-- ERP从业人员的交流圈!
超1000篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。

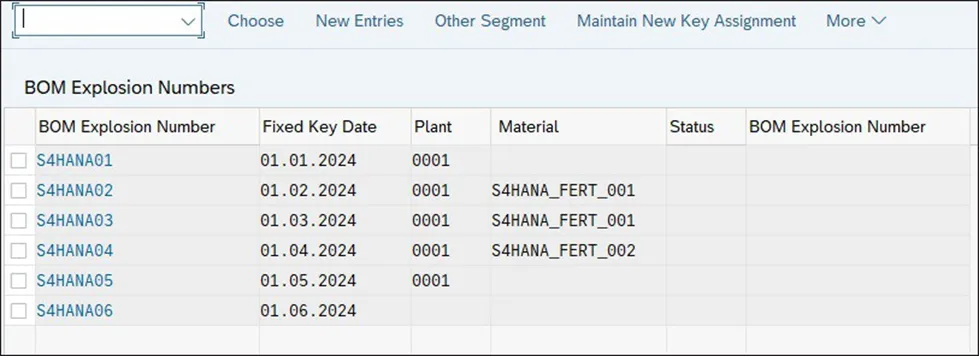

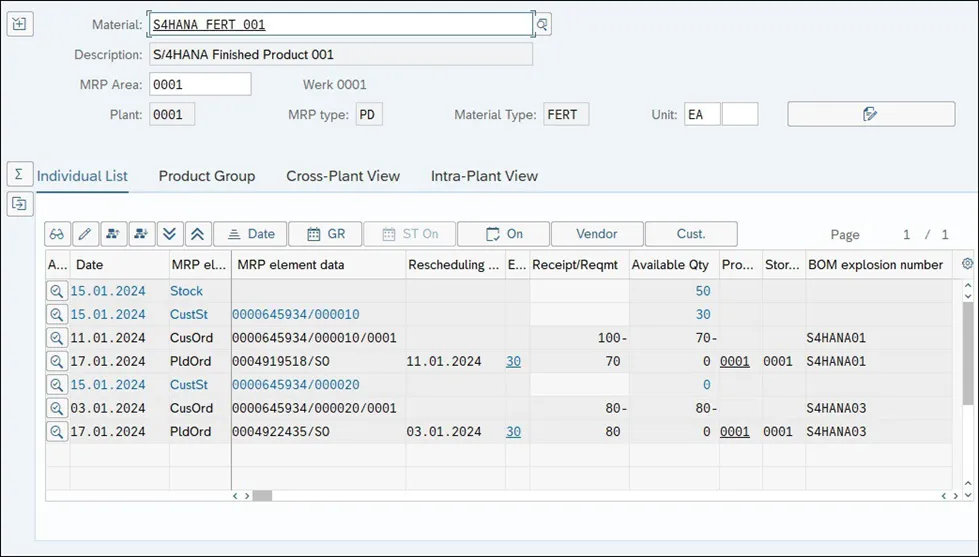

BOM展开号功能可让你为物料清单展开确定一个固定的关键日期,该日期会应用于所有的物料清单层级。BOM展开号在事务代码MDSP中创建和更改,如下图所示。在这里,只需输入物料清单展开编号和固定关键日期的值,但如果想将物料清单展开编号的使用限制在特定工厂或物料上,也可以设置工厂或物料编号。还可以为给定物料清单展开编号下的特定子组件定义不同的展开日期,可以通过选择“维护新密钥分配”菜单选项来实现这一点。BOM展开号可以直接在销售订单项目或计划独立需求中输入,物料需求计划(MRP)在生成满足这些需求的计划订单时会考虑该编号。或者,也可以直接手动将BOM展开号输入到计划订单中(见下图)。BOM展开号将通过与计划订单相关的需求传递到下层物料,为满足这些相关需求而创建的计划订单也会引用该BOM展开号。所有引用BOM展开号创建的这些计划订单都将使用相同的固定关键日期来读取物料清单。只要有BOM展开号,该编号列就会显示在库存/需求清单中,展示物料需求计划元素的物料清单展开编号。下图展示了库存/需求清单,从中可以看到不同销售订单需求以及满足这些需求的计划订单的BOM展开号。当存在两个或更多具有不同BOM展开号的不同需求,并且由于批量确定程序需要创建一个单一的计划订单来满足这些需求时,可能会出现冲突。即使采用按需订货(lot - for - lot)程序,这种情况也可能发生,因为物料需求计划(MRP)会创建一个单一的计划订单来满足同一天的需求。在按库存生产的场景中出现这种冲突时,MRP 将使用第一个需求的 BOM 展开号来创建计划订单,因为每个计划订单只能引用一个 BOM 展开号。然而,如果这种情况发生在个别库存(按库存生产或按项目生产)中,MRP 会尝试区分具有不同 BOM 展开号的需求,并为每个不同的 BOM 展开号创建一个不同的计划订单。在后台配置事务码 OPPQ 中,可以将BOM展开号的使用仅限制于按订单生产(MTO)场景。在这种情况下,按库存生产(MTS)计划订单创建期间将不会考虑物料清单展开编号。你若喜欢,点个❤️谢先👇
