期间批量调整程序
当原材料(即许多不同商品的组成部分,并且会有大量预留和相关要求)使用静态批量调整程序时,我们最终可能会得到过多的补货建议。这可能会导致采购部门需要付出额外的努力来处理所有这些申请,并且 MRP 控制者可能难以理解 MRP 结果并处理所有 MRP 异常。
在这些情况下,我们建议考虑一个期间批量大小程序,将给定期间内的多个需求组合在一起,并生成一个涵盖所有需求的补货建议。SAP S/4HANA 提供以下标准期间的批量大小程序:
每日批量大小 (TB)
MRP 将在同一天合并所有需求,并生成单个补货建议。
每周批量大小 (WB)
MRP 将在同一周内合并所有需求,并生成一个补货建议。
每月批量大小 (MB)
MRP 将生成一个补货建议,以涵盖同一个月内的所有要求。
根据计划日历 (PK) 的期间批量大小
计划日历允许定义要在批量大小调整过程中使用的灵活期间。MRP 将合并此期间内的所有需求,并生成一个补货建议。例如,当供应商总是在一周中的特定日期交付产品时,这非常有用。

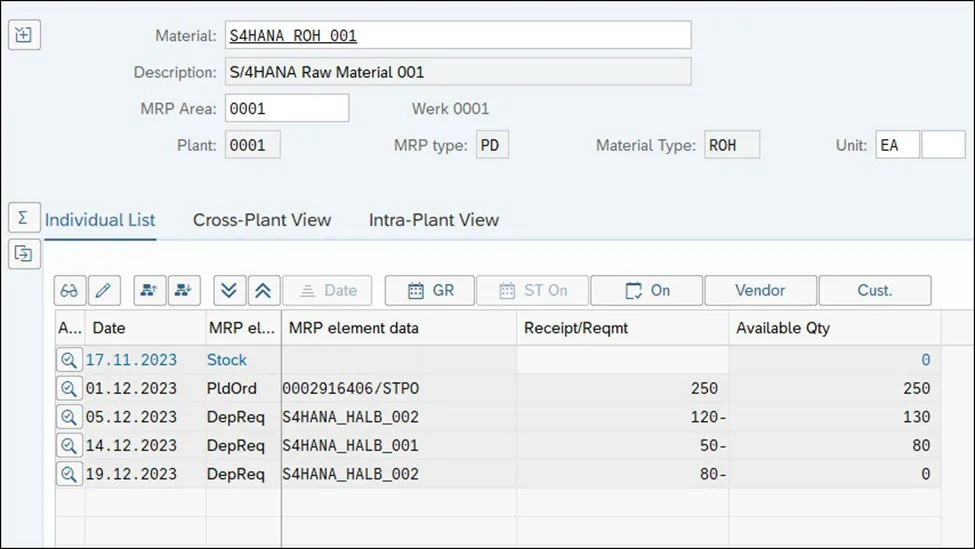

现在让我们分析一个用于材料S4HANA_ROH_001的期间批量大小程序示例,前台是使用确定性的 MRP 类型 PD。对于此材料,我们定义了每月批量大小 MB;下图显示 12 月份有三种不同的依赖需求。为了满足这些相关需求,MRP 在当月的第一天创建了一个计划订单,并考虑了当月的总短缺数量。

标准期间批次大小调整过程的默认设置是在期间开始时创建补货方案,这就是在 12 月 1 日创建此计划订单的原因。但是,可以在 定制 中更改此这个配置,下图显示了批量大小程序定制(事务码 OMI4)的详细信息。已为 计划 字段定义了 期间开始 = 可用性日期 设置,该设置将确定将在月初创建补货建议。通过更改此字段中定义的设置,可以选择在第一个需求日期或期间结束时创建补货建议。

上图中所示的期间批量大小程序的另一个重要设置是期间数。例如,标准的每月批次调整程序将一个月内的所有要求合并到一个补货提案中。但是,如果想合并两个月的要求,可以通过复制批量大小程序 MB 然后设置 编号 来创建新的批量大小程序,然后将期间数字段设置为 2。如果要创建两周或更长时间的新批量大小调整程序,则相同的设置也适用于每周或每日批次大小调整程序。
