货源清单基本上是特定材料允许的可能供应来源的列表。货源清单是在 事务码 ME01 或 管理货源清单app中创建和更改的,维护非常简单。在 SAP ERP 中,在 MRP 运行期间,货源清单对于来源确定是必需的,但在 SAP S/4HANA 中,随着采购的简化,设计发生了一些变化,随着第一个 SAP S/4HANA 版本中引入简化采购,货源清单从 MRP 来源确定中完全删除。SAP S/4HANA 中的最初想法是,信息记录将用于确定供应来源是否应与 MRP 相关,并且当多个供应来源与 MRP 相关时,配额安排将用于确定特定供应来源的优先级。但是,对于信息记录,没有像在货源清单中那样具有准确的有效性控制。在信息记录中,没有控制自动选择供应来源的有效期。此外,通过简化采购,MRP 将默认将采购合同和计划协议视为有效的供应来源,并且无法避免它们被考虑在内。
因此,SAP 使用 SAP Note 2607657 更改了原始简化的采购设计,允许使用货源清单来确定给定时间段内供应来源的优先级,还允许控制 MRP 何时不应考虑采购合同或调度协议。在当前的 SAP S/4HANA 版本中,货源清单对于货源确定不是必需的,但在某些情况下仍可以使用它。
货源清单维护非常简单:您只需设置有效开始日期 有效结束日期、供应商 和 采购组织字段,如下图所示。根据供应来源,可以输入其他字段,例如在库存转移的情况下输入计划工厂或计划协议和项目。

日期有效性是一个非常重要的讨论点,不仅对于货源清单,而且对于整个外部采购来源的确定。在 MRP 运行期间,只要发现短缺,就会使用此日期来确定供应来源。在确定供应来源后,计划交货时间将用于计算补货方案的开始日期。如果补货方案的开始日期是过去的日期,则 MRP 可能会重新计算结束日期,并将今天视为开始日期。在极端情况下,过去可能有一个需求导致短缺,并且从今天开始采购申请,这意味着供应来源确定日期完全在申请日期之外。

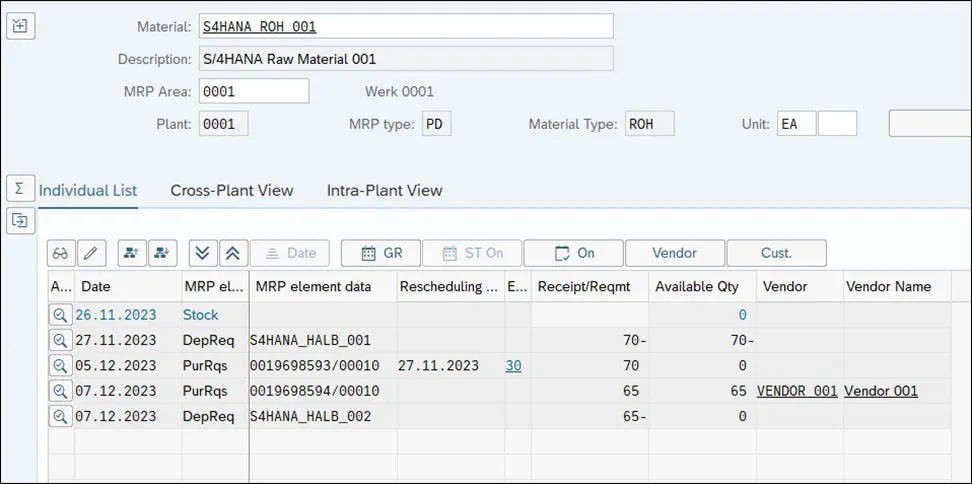

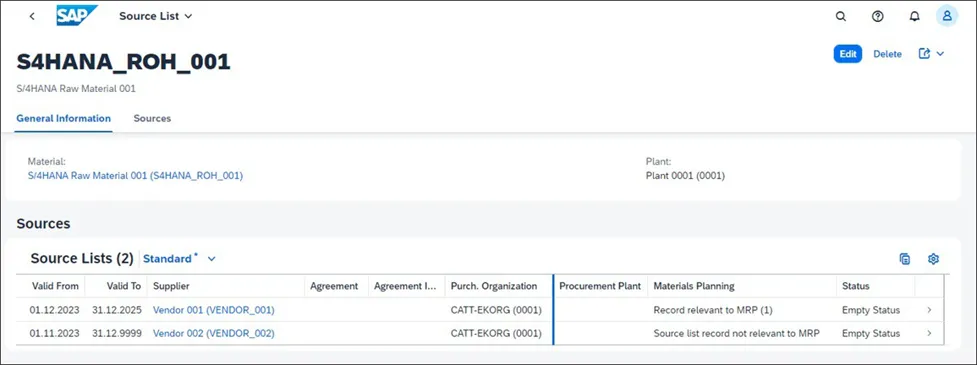

下图显示了物料 S/4HANA_ROH_001 的 MRP 运行结果,其中 2023 年 11 月 27 日的要求导致短缺,而 2023 年 12 月 7 日的另一项要求导致另一次短缺。考虑到该材料的货源清单(如下图所示),有效供应来源的有效期开始日期为 2023 年 12 月 7 日。

为了弥补这两个短缺,MRP 创建了两个新的采购申请,一个在 2023 年 12 月 5 日,另一个在 2024 年 12 月 7 日。尽管第一个采购申请结束日期在源列表有效期内,但可以观察到 供应商 列为空;因此,MRP 没有考虑供应来源,因为实际来源确定发生在 2023 年 11 月 27 日——短缺日期。采购申请日期已移至将来,以避免它从过去开始。SAP S/4HANA 必须在安排补货建议之前确定供应来源,因为计划交货时间可能会因供应来源而异。此时间有效期的逻辑不仅适用于货源清单,还适用于合同、计划协议和配额安排。
