【典型案例11】【2014】事件3:建设单位与A标段中标监理单位按《建设工程监理合同(示范文本)》GF-2012-0202签订了监理合同,并在监理合同专用条件中约定附加工作酬金为20万元/月。监理合同履行过程中,由于建设单位资金未到位致使工程停工,导致监理合同暂停履行,半年后恢复。监理单位暂停履行合同的善后工作时间为1个月,恢复履行的准备工作时间为1个月。
【问题】计算事件3中监理单位可获得的附加工作酬金。
【典型案例12】【2021】某工程,实施过程中发生如下事件:事件1:为保证总监理工程师统一指挥,同时又能发挥职能部门业务指导作用,监理单位根据工程特点和服务内容等因素,在组建的项目监理机构中设置了若干子项目监理组,此外,还设有目标控制、合同管理等部门作为总监理工程师的工作参谋。
【问题】针对事件1,指出项目监理机构采用的是什么组织形式?该组织形式有哪些优缺点?

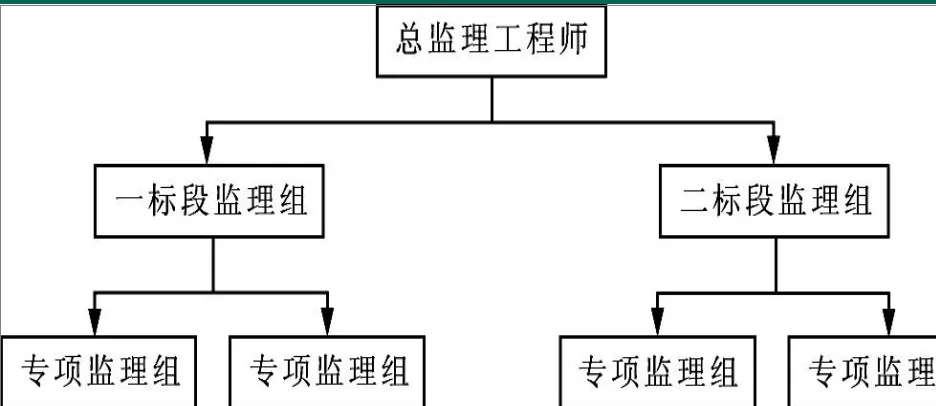

【典型案例13】【2006】某市政工程分为四个施工标段。某监理单位承担了该工程施工阶段的监理任务,一、二标段工程先行开工,项目监理机构组织形式如图1-4-1所示。
二标段工程开工半年后,三、四标段工程相继准备开工,为适应整个项目监理工作的需要,总监理工程师决定修改监理规划;调整项目监理机构组织形式,按四个标段分别设置监理组,增设投资控制部、进度控制部、质量控制部和合同管理部四个职能部门,以加强各职能部门的横向联系,使上下、左右集权与分权实行最优的结合。
【问题】1.图1-4-1所示项目监理机构属何种组织形式?说明其主要优点。2.调整后的项目监理机构属何种组织形式?画出该组织结构示意图,并说明其主要缺点。
【典型案例14】【2023】某工程,建安工程投资20000万元,施工合同工期24个月。工程实施过程中发生如下事件:事件1:工程监理招标文件规定,项目监理机构人员配备应以建安工程投资为基数计算确定。其中,专业监理工程师、监理员、行政文秘人员至少应按系数0.3、0.6、0.1(单位:人·年/千万元)进行配备。
【问题】针对事件1,分别确定工程建设强度(每年完成建安工程投资额)及不同岗位监理人员最低配备数量。项目监理机构至少需配备多少人?
【典型案例15】【2016】事件3:工程开工后,监理单位更换了不称职的专业监理工程师,并口头告知建设单位。监理单位因工作需要调离原总监理工程师并任命新的总监理工程师后,书面通知建设单位。
【问题】事件3中,监理单位的做法有何不妥?写出正确做法。
