S4 HANA生产模块学习笔记-高级MRP功能(计划日历)
ERP学笙-- ERP从业人员的交流圈!
超1000篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。

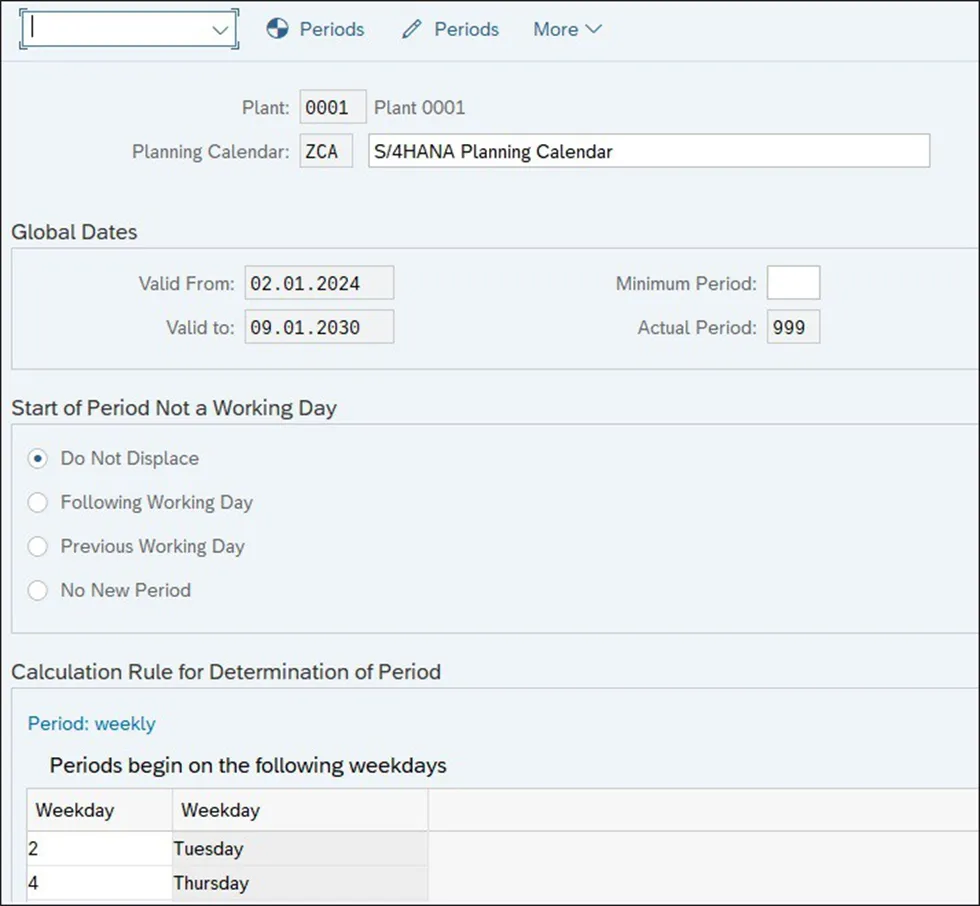

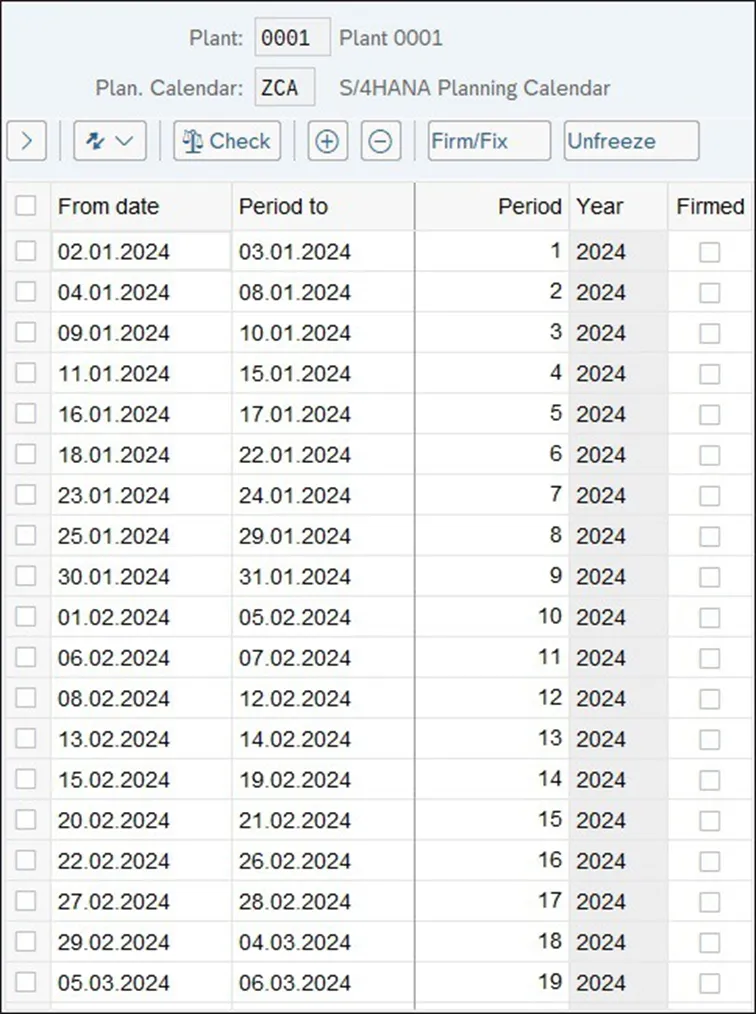

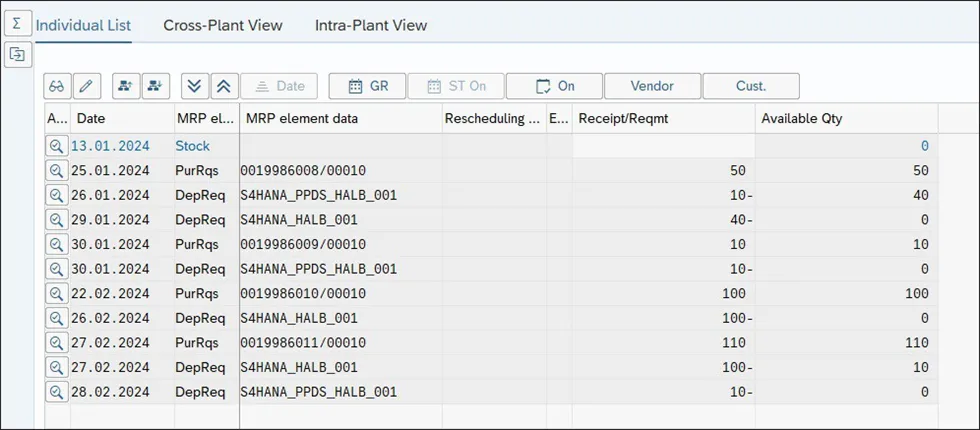

在 SAP 提供的批量确定程序中,有按周批量确定程序(期间从每周开始)或按月批量确定程序(期间从每月开始)。例如,如果与供应商达成协议,要在每周或每月的固定日期交付原材料,那么这些批量确定程序将无法在期望的日期生成采购申请。在这种情况下,可以使用标准批量确定程序 PK 并创建一个计划日历,为批量计算定义一个自定义期间。新的计划日历可以通过事务代码 MD25 创建,通过事务代码 MD26 更改,通过事务代码 MD27 显示。计划日历始终是参照工厂创建的,并且在创建过程中,需要选择一个期间划分:周(工作日)、月(工作日)、月(工作日)、年(工作日)、工作日或工作日。例如,假设供应商计划每周二和每周四交货。在这种情况下,将选择按周的期间划分,并选择期间应从哪些工作日开始,如下图所示。还需要在此处选择如果周期开始日恰逢非工作日时应如何处理:你可以将开始日期移至前一天或后一天,甚至可以选择不开启新的周期。一旦计划日历的详细信息确定,系统将生成新的周期,将看到一份已计算好的周期列表,如下图所示。在这个示例中,可以看到,按照在计划日历规则中所定义的,计算出的周期总是从周二或周四开始。在这个界面上,还可以对系统计算出的周期进行手动调整,并且可以锁定/固定这些周期,以防止新的周期计算对已锁定的周期做出任何更改。下图展示了使用周期批量确定程序以及在前面示例中创建的计划日历时的物料需求计划(MRP)结果。在这种情况下,MRP将把给定周期内的所有需求进行分组,而用于弥补短缺的实际补货建议总是落在周二或周四。在使用计划日历和按期间批量处理程序时,有一些重要的批量处理程序设置会影响物料需求计划(MRP)的结果。例如,可以确定实际交货日期或可用日期是否会落在期间的开始,当使用收货处理时间时,这一点尤其重要。例如,还可以确定补货建议是在期间开始时、短缺日期还是期间结束时生成。批量大小处理程后台配置的相关,可以参照如下的链接:你若喜欢,点个❤️谢先👇
