对于同一工厂,业务上可能有各种不同的计划方案和物料组,这些方案和物料组可能需要不同的MRP配置。例如,内部制造的物料的重新计划跨度可能与采购组件的重新计划跨度不同,因为不依赖供应商来调整生产订单的日期。下图显示了 MRP 组定制中可用的定制活动的概览。
如果要为一组物料定义特定设置,可以在定制中创建新的 MRP 组,并在物料主数据的 MRP 1 选项卡中为应共享相同设置的所有物料分配该组。此外,还有特定于 MRP 组的设置,这些配置在“整体工厂参数定制”活动中不可用。创建 MRP 组不是强制性的,但它确实改进了物料主维护流程,并在定义 MRP 定制设置时提供了更大的灵活性。
通常需要将MRP组分配给所需物料的主物料。但是,如果MRP组键与产品类型键匹配,则MRP将自动考虑此MRP组。例如,如果在定制中创建FERT MRP组,则MRP将将其用于物料主数据中未分配MRP组的所有FERT物料。
为MRP组定义的一些设置也是物料主数据中可用的字段,例如“消耗模式”和“独立需求的消耗范围”。将MRP组分配给物料主数据,并在物料主数据中为这些字段定义值时,物料主数据中定义的值将具有更高的优先级。
消耗模式/调整期间

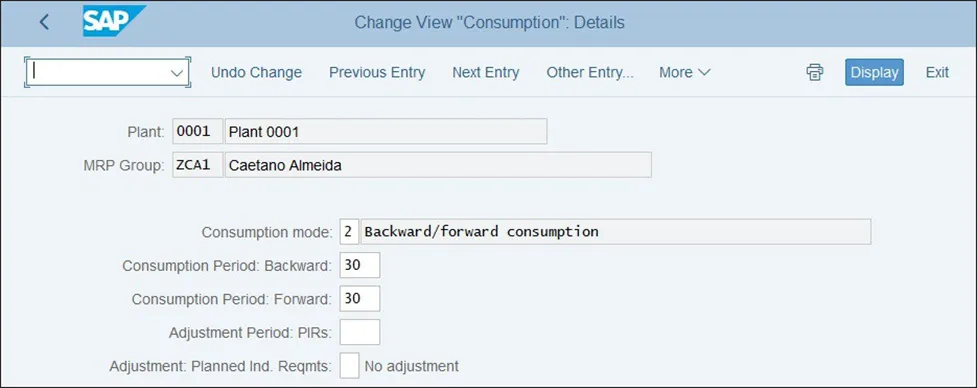

在“消耗模式/调整期间”配置点下,可以找到与PIR相关的MRP组设置。在这里,可以找到一个配置点:消耗/调整。在消耗/调整配置点活动中,可以确定消耗模式、消耗期间、调整期间和调整:计划标识需求字段的值,如下图所示。这些设置将影响独立需求的消耗和减少,定义是否可以使用需求之前或之后的PIR,以及可以使用它们的范围。

期间

在MRP组中,将具有定制活动来维护MRP组特定的时间跨度,例如重计划期间或计划的时界。
按MRP组重计划期间

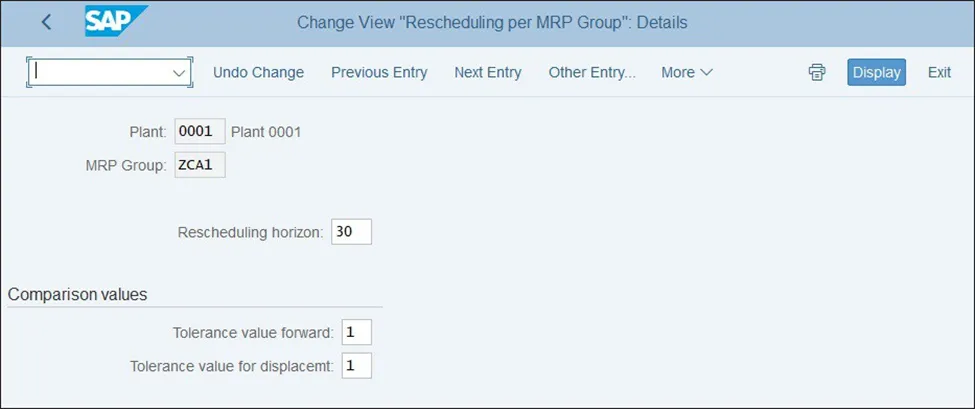

在整体工厂参数定制活动中,可以定义重计划限度、容差值以及在重新计划检查期间将考虑哪些特定计划元素。在MRP组级别,可以定义不同的重计划范围和容差值,但选择在重计划检查期间将考虑哪些元素的选项在此处不可用,如下图所示。

时间栅栏

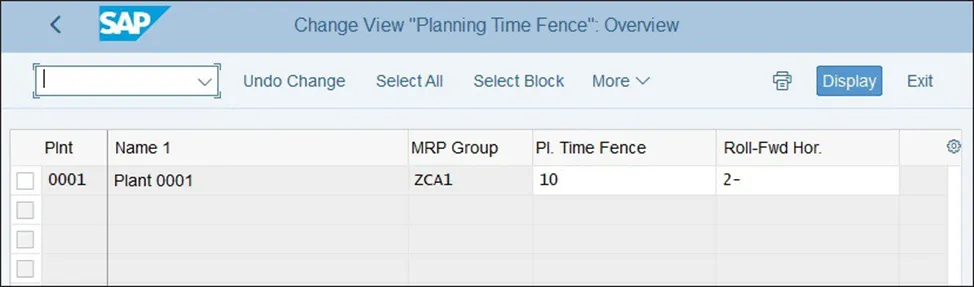

一些MRP类型具有确认类型,这允许在称为时界的预定义期间内自动确认计划订单。可以选择直接在物料主数据中设置时界,但也可以在MRP组级别设置计划时界(Pl.TimeFence)设置,如下图所示。

物料主数据中维护的时界将始终具有更高的优先级,这意味着当物料主数据中的字段为空时,MRP将才考虑MRP组时界。此设置仅由已设置具有确认的MRP 的物料考虑。
当使用时界自动确认计划订单时,可能发生的问题之一是,当计划订单在时界内时,MRP不会触发计划订单,因为它们已确认。在产能过载情况下,这就意味着可能无法将所有计划订单转换为生产订单,并且这些计划订单可能会累积在过去。为避免这种情况,可以定义向前范围。MRP 将能够在此给定时间段之前删除确定的计划订单。向前范围是一个工作日的时间段,可以维护在过去或将来。例如,如果想允许MRP删除过去两天或更长时间的确认计划订单,则应将Roll-ForwardHorizon(向前范围)值设置为-2,如上图所示。
只有在MRP类型Customizing中定义了DeleteFirmPlannedOrders选项时,才会删除计划订单。
