一、基坑验槽
施工单位必须会同勘察、设计、监理单位和业主共同进行验槽,合格后方能进行基础工程施工。
1.观察验槽
(1)除观察基坑(槽)的位置、断面尺寸、标高和边坡等是否符合设计要求外,还应对整个坑(槽)底的土质进行全面观察。
1)土质和颜色是否一样。
2)土的坚硬程度是否均匀一致,有无局部过软或过硬。
3)土的含水量是否异常,有无过干或过湿。
4)在坑(槽)底行走或夯拍时有无振颤或空穴声音等现象。
(2)对难于鉴别的土质,应采用洛阳铲等手段挖至一定深度仔细鉴别。
(3)在进行直接观察时,可用袖珍贯入仪作为辅助手段。
(4)观察的重点应以柱基、墙角、承重墙下或其他受力较大的部位为主,如有异常部位,应会同勘察、设计等有关单位进行处理。
2.轻型动力触探
(1)采用轻型动力触探进行基坑(槽)检验时,应检查:
1)地基持力土层的强度和均匀性。
2)是否有浅部埋藏的软弱下卧层。
3)是否有浅部埋藏直接观察难以发现的坑穴、古墓、古井等。
(2)当贯入30cm 锤击数大于100 击或贯入15cm锤击数超过50击,可停止试验。
(3)检验完毕后,触探孔要灌砂填实。
(4)基坑(槽)底部深处有承压水层,轻型动力触探可能造成冒水涌砂时,不宜进行轻型动力触探。持力层为砾石或卵石时,且厚度符合设计要求时,一般不需进行轻型动力触探。
二、地基加固处理
1.换填地基(计量:体积)
2.土工合成材料地基(包含在“换填垫层”工作内容)

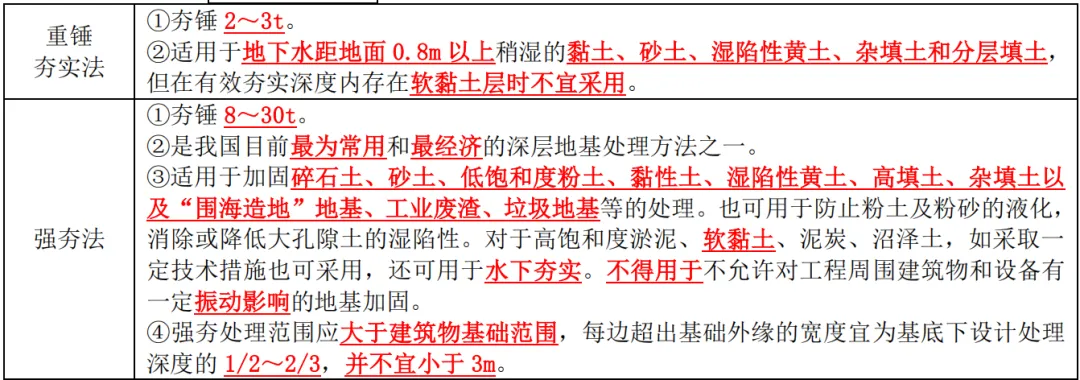

3.夯实地基法(计量:面积)
4.预压地基(计量:面积)
又称排水固结法地基,提前完成土体固结沉降,逐步增加地基强度的一种软土地基加固方法。适用于处理道路、仓库、罐体等各类大面积淤泥质土、淤泥及冲填土等饱和黏性土地基。预压荷载是其中的关键问题。
5.振冲地基(不填料:面积)
6.振冲碎石桩和沉管砂石桩复合地基(计量:体积)
7.旋喷桩复合地基(计量:桩长)
旋喷桩施工应根据工程需要和土质条件选用单管法、双管法和三管法。适用于处理淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、素填土和碎石土等地基。
8.夯实水泥土桩复合地基(计量:体积)
(1)适用于处理地下水位以上的粉土、黏性土、素填土和杂填土等地基,土料有机质含量不应大于5%,且不得含有冻土和膨胀土。
(2)地基处理深度不宜大于15m。
(3)夯实水泥土桩宜在建筑物基础范围内布置,基础边缘距最外一排桩中心的距离不宜小于1.0倍桩径。
9.水泥粉煤灰碎石桩复合地基(计量:体积)

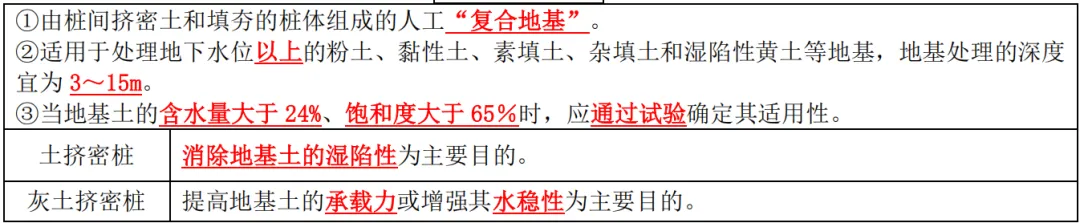

10.灰土挤密桩和土挤密桩复合地基(计量:体积)
11.水泥土搅拌桩复合地基(计量:体积)
适用于处理正常固结的淤泥、淤泥质土、素填土、黏性土(软塑、可塑)、粉土(稍密、中密)、粉细砂(松散、中密)、中粗砂(松散、稍密)、饱和黄土等土层。不适用于含大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水渗流影响成桩质量的土层。【小结】适用于软土、不适用于硬土。
12.柱锤冲扩桩复合地基(计量:体积)
三、桩基础施工
1.钢筋混凝土预制桩施工
(1)长度在 10m 以下的短桩,一般多在工厂预制。
(2)静力压桩施工工艺顺序:测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→切割桩头。
2.钢管桩
3.混凝土灌注桩施工
根据成孔工艺不同,分为泥浆护壁成孔、干作业成孔、套管成孔和爆扩成孔等。

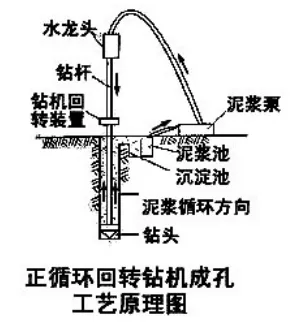

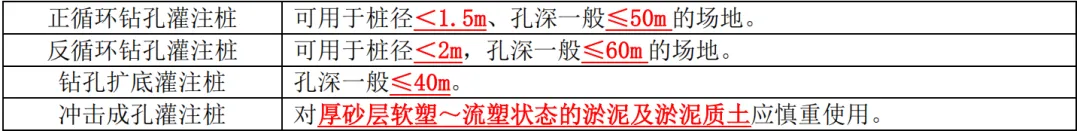

(1)泥浆护壁成孔灌注桩
①按成孔工艺和成孔机械不同分为以下 4 种
②灌注桩的桩顶标高至少要比设计标高高出1.0m。
(2)干作业成孔灌注桩
①干作业成孔灌注桩指在地下水位以上地层可采用机械或人工成孔并灌注混凝土的成桩工艺。
②目前干作业成孔的灌注桩常用的有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。螺旋钻孔灌注桩的施工机械形式有长螺旋钻孔机和短螺旋钻孔机两种。但施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其他都相同。
(3)套管成孔灌注桩
(4)爆扩成孔灌注桩

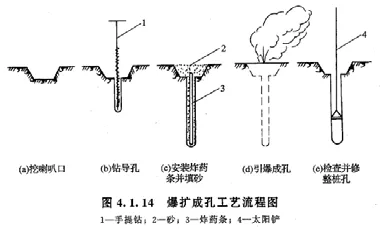

爆扩成孔灌注桩又称爆扩桩,是由桩柱和扩大头两部分组成。爆扩桩的适用范围较广,除软土和新填土外,其他各种土层中均可使用。
这种桩成孔方法简便,能节省劳动力,降低成本,做成的桩承载力也较大。
【例题•单选】爆扩成孔灌注桩的主要优点在于( )。
A.适于在软土中形成桩基础
B.扩大桩底支撑面
C.增大桩身周边土体的密实度
D.有效扩大桩柱直径
【答案】B

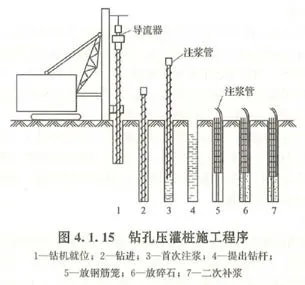

4.钻孔压灌桩
5.灌注桩后注浆
6.静钻根植桩
(1)可用于素填土、淤泥、淤泥质土、黏性土、粉土、砂土、碎(砾)石土、全风化岩、强风化岩以及软质中风化岩,桩径不宜大于1400mm。
(2)施工流程
①桩架就位。移动桩架到达作业位置,调整桩架垂直度偏差至 0.5%以内。桩架就位后对桩位再次进行定位复核,桩位偏差值不应大于20mm。
②钻孔、修孔操作。将钻头定位于桩心位置,确认平面位置及钻杆垂直度,垂直度允许偏差为0.5%。
③扩底操作。扩底是提高静钻根植桩承载能力的重要措施。一般扩底直径为钻孔直径的1.6倍时能够保证桩端水泥土的均匀性并满足承载力要求。
④水泥浆制作及注入。桩端水泥浆注入完成后注入桩周水泥浆。
⑤植桩。应在水泥浆注入完成、钻杆全部拔出后即开始植桩,以保证水泥浆初凝前完成植桩。
(3)静钻根植桩主要特点为无挤土、噪声低,施工对周围设施(地下构造物、管线)无影响,可穿过各种夹层,桩端持力层可适应变化较大的地质条件,桩顶标高可控,无需截桩,桩身接头部分受桩身内外水泥土的保护,耐久性、完整性更加可靠。
(4)对于存在下列情况之一的工程,可优先采用静钻根植桩:地基中夹层多,存在软硬变化较大的土层或风化不均的岩层;场地临近有建(构)筑物或地下管线等,需控制挤土效应;周边环境对泥浆排放限制较严格。
砌体结构工程施工
1.砌筑砂浆
(1)水泥使用应符合下列规定:
①当在使用中对水泥质量有所怀疑或水泥出厂超过 3 个月(快硬硅酸盐水泥超过 1 个月)时,应复查试验,并按复验结果使用。
②不同品种的水泥,不得混合使用。抽检数量:袋装水泥不超过 200t 为一批,散装水泥不超过500t为一批,每批抽样不少于一次。
(2)建筑生石灰、建筑生石灰粉熟化为石灰膏,分别不得少于7d和2d。严禁采用脱水硬化的石灰膏。
(3)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。
(4)砌筑砂浆试块强度验收时其强度合格标准应符合下列规定:
①同一验收批砂浆试块强度平均值应大于或等于设计强度等级值的1.10 倍。
②同一验收批砂浆试块抗压强度的最小一组平均值应大于或等于设计强度等级值的85%。
2.砌体结构施工基本规定

(1)基底标高不同时,应从低处砌起,并应由高处向低处搭砌。当设计无要求时,搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑。
(2)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。
(3)不得在下列墙体或部位设置脚手眼:【都是薄弱的部位】
①120mm 厚墙、清水墙、料石墙、独立柱和附墙柱。

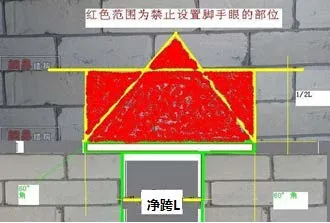

②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内。
③宽度小于1m的窗间墙。
④门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内。
⑤梁或梁垫下及其左右500mm范围内。
⑥设计不允许设置脚手眼的部位。
⑦轻质墙体。
⑧夹心复合墙外叶墙。
(4)宽度超过300mm的洞口上部,应设置钢筋混凝土过梁。不应在截面长边小于 500mm 的承重墙体、独立柱内埋设管线。
(5)砌体施工质量控制等级分为A、B、C三级,砌体施工质量控制等级为A级的砌筑工人要求为中级以上,其中高级工不少于30%,B级的要求高、中级不少于70%,C级的要求为初级工以上。
(6)正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内;混凝土小型空心砌块砌体每日砌筑高度宜控制在1.4m或一步脚手架高度内;石砌体不宜超过1.2m。雨天施工时,砖砌块砌体每日砌筑高度不宜超过1.2m。
3.砖砌体工程
(1)砌体砌筑时,混凝土多孔砖、混凝土实心砖、蒸压灰砂砖、蒸压粉煤灰砖等块体的产品龄期不应小于28d。
(2)有冻胀环境和条件的地区,地面以下或防潮层以下的砌体,不应采用多孔砖。
(3)不同品种的砖不得在同一楼层混砌。
(4)采用铺浆法砌筑砌体,铺浆长度不得超过750mm;当施工期间气温超过30℃时,铺浆长度不得超过 500mm。
(5)多孔砖的孔洞应垂直于受压面砌筑。半盲孔多孔砖的封底面应朝上砌筑。
(6)砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。【8mm≤灰缝≤12mm,10mm最佳】

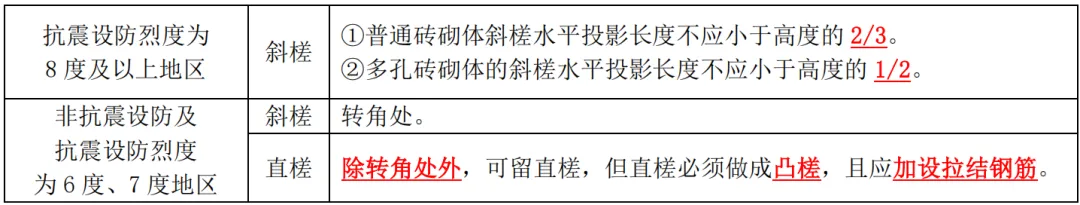

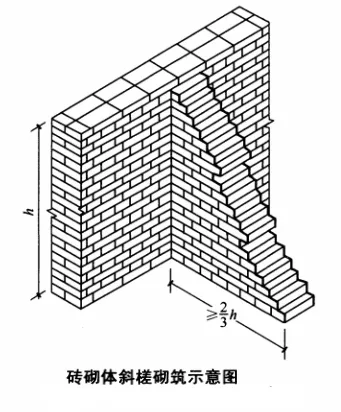

(7)留槎

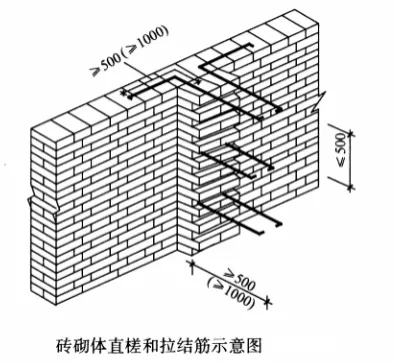

拉结钢筋应符合下列规定:
1)每120mm墙厚放置1Ф6拉结钢筋(240mm厚墙应放置2Ф6拉结钢筋)。
2)间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm。
3)埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm。【非抗震设防500、抗震设防1000mm】
4)末端应有90°弯钩。
【例题•单选】抗震设防烈度 7 度地区的砖砌体工程,直槎处加设拉结钢筋的埋入长度应( )。
A.从留槎处算起每边均不应小于 500mm
B.从间断处算起每边均不应小于 500mm
C.从留槎处算起每边均不应小于 1000mm
D.从间断处算起每边均不应小于 1000mm
【答案】C
