S4 HANA生产模块学习笔记-MRP Live 2
ERP学笙-- ERP从业人员的交流圈!
超800篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。
当 SAP S/4 HANA推出时,其想法是简化操作和业务流程,MRP Live就是基于这一前提创建的。因此,所有会增加额外复杂性而不会为业务带来明显收益的设置和控制参数都得到了简化。例如,在传统MRP中,可以选择为外部采购物料创建计划订单或采购申请。如果为外部采购物料创建计划订单,则首先需要将这些订单转换为采购申请,然后将采购申请转换为采购订单。这意味着有两个级别的转换,没有明确的商业优势来证明它的合理性。因此,此逻辑在MRP Live中得到了简化,并且将直接为外部采购的物料创建采购申请。有了这个新逻辑,MRP Live中不再需要采购申请的创建指示器;请注意,下图所示的屏幕中没有它。对计划行的创建标识应用了相同的逻辑;现在,每当找到计划协议作为有效的供应来源时,MRP Live将默认创建计划行。

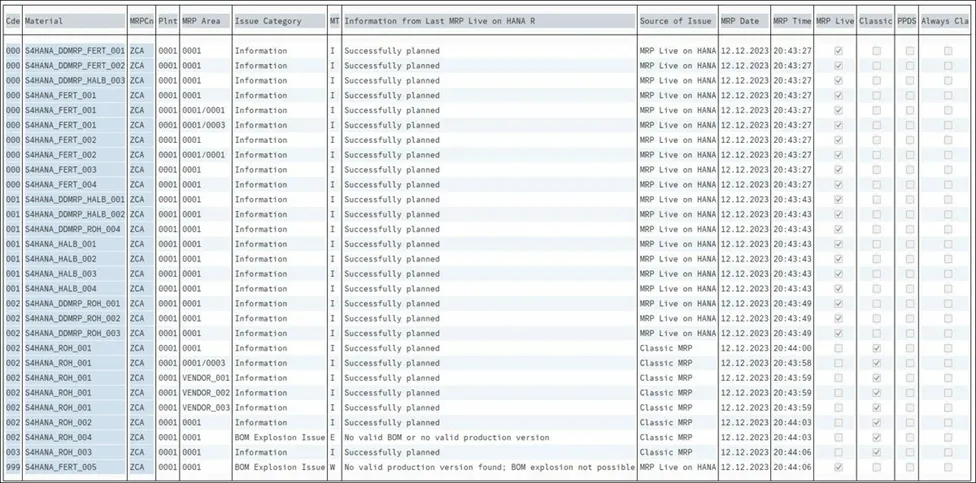

MRP Live将不再生成MRP列表;由于 MRP的性能改进将允许更频繁地执行MRP,因此不再需要根据过去和过时的数据评估MRP结果。因此,在MRP Live事务码中没有 MRP列表的创建标识。虽然传统MRP提供Process 调度关键字,可以通过该关键字选择要包含在计划运行中的物料,但此选项在MRP Live中得到了简化。默认情况下,MRP Live将执行净变更计划运行,根据选择标准选择标记了计划文件条目的所有物料进行计划。如果要强制选择所有物料进行计划,尽管有计划文件条目,则需要检查事务MD01N中的 Regenerative Planning 可再生计划标志。Scheduling 调度指示器类似于传统MRP,可以在其中控制是否对内部采购的计划订单执行基本日期计划安排或提前期计划安排。但是,MRP Live中的 Planning Mode 计划模式设置仅允许计划模式1-调整计划数据或计划模式3-删除和重新创建计划数据。此外,如果将计划模式1与MRP Live一起使用,则仅在没有更改的情况下才会重复使用现有补货建议。对于数量或日期的任何更改,将删除并重新创建现有(和未确认)计划订单或采购申请。在计划模式设计中引入此更改,因为在SAP HANA中删除和重新创建计划订单比更新现有计划订单更快。如果要影响计划模式1的补货建议的可重用性,可以创建PPH_MRP_REUSE_BADI AMD PBAdI的自定义增强。在 MRP Live执行期间,将生成一个性能日志,可以使用事务码MD_MRP_PERFLOG进行分析。使用额外的 Name for Performance Log 性能日志的名称 参数,可以定义性能日志的标题,以便以后在分析这些日志时可以轻松找到它。最后,如果选中Output Material List (Job Log)输出物料清单(作业日志)标志,系统将生成一个假脱机清单,其中包含MRP Live计划作为后台作业执行时计划的所有物料。在MRP Live执行期间发生的任何消息也将显示在假脱机列表中,并且在检查后台作业详细信息时,可以在事务SM37中访问假脱机。下图显示了假脱机池中MRP Live的结果。你若喜欢,点个❤️谢先👇
