维护计划运行

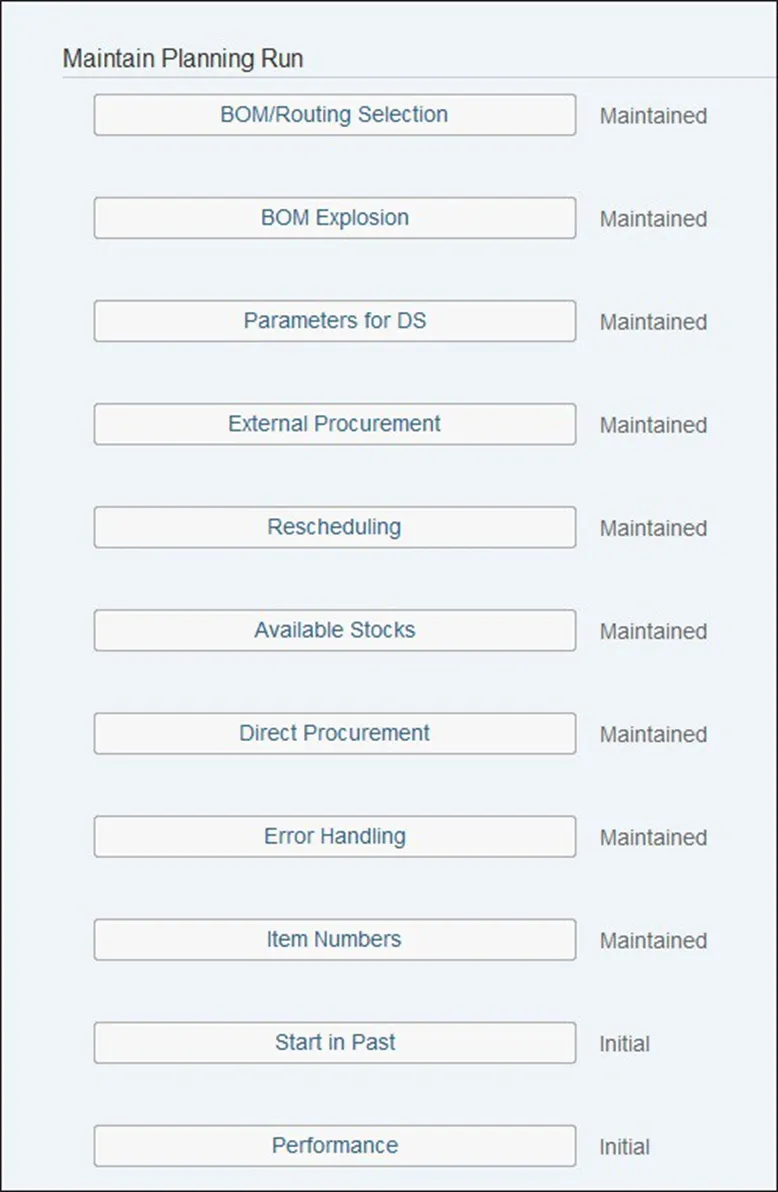

维护计划运行部分是执行工厂参数总体维护中最重要的部分,在这里可以看到影响 BOM 分解、MRP 运行期间发生的详细计划编制、为外部采购创建补货建议、重新安排检查以及与计划运行相关的其他设置的配置。(如下图)

BOM/工艺路线选择
根据 BOM 选择 ID 选择 BOM,将定义将用于此定制活动中每个工厂的 BOM 选择 ID。

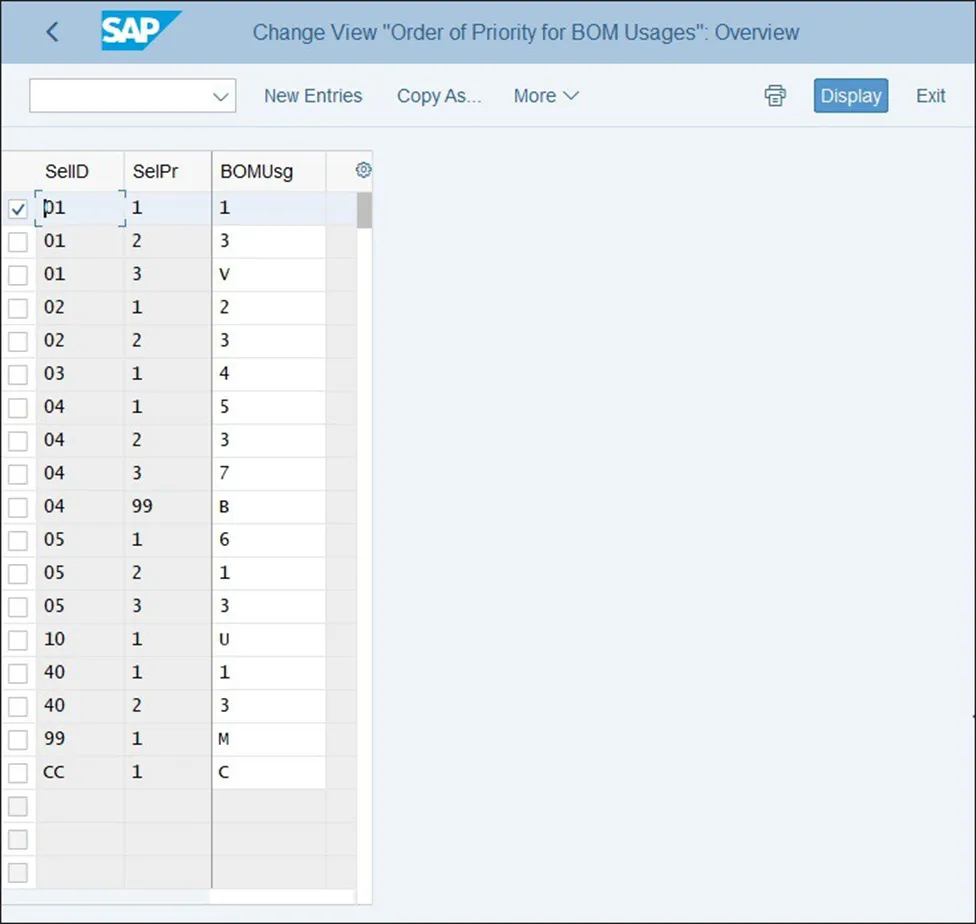

BOM 选择 ID 基本上将确定 MRP 将考虑哪些 BOM 使用量以及按什么顺序考虑。这些 ID 应在物料清单定制事务码 OS31 中提前创建(见下图),并且将只选择工厂的 MRP 应考虑的 ID。

默认选项是使用 BOM 选择 ID 01,它将考虑具有最高优先级的生产 BOM,然后是通用 BOM。
在 SAP S/4HANA 中,由于简化采购实现的逻辑,MRP 将根据生产版本选择 BOM。但是,如果存在不同的生产版本,并且每个版本引用具有不同用途的物料清单,则物料需求计划将根据物料清单选择 ID 字段中定义的优先级选择生产版本。
此配置点还受到 SAP S/4HANA 中实施的 MRP 简化的影响,在 SAP ERP 中,还可以选择工艺路线选择 ID,但此选项不再可用,因为 MRP 将仅根据生产版本选择工艺路线。
BOM展开
在BOM分解展开配置点下,有一些设置将影响用于主数据选择的日期,以及与 MRP 创建计划订单期间的BOM分解相关的附加设置。下图显示了这些定制设置的详细信息。

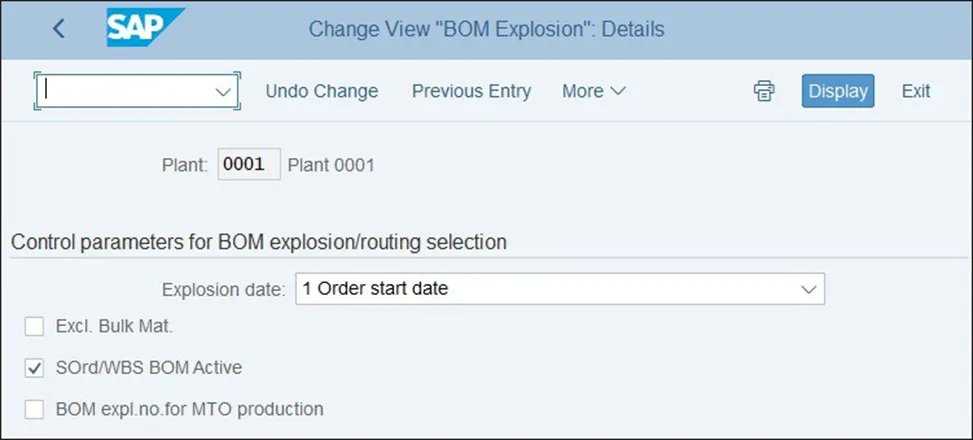

第一个是 展开日期配置点,它将确定用于 MRP 中主数据确定的日期:
订单开始日期
将在计划订单开始日期读取主数据。
订单结束日期
将在计划订单结束日期读取主数据。
BOM展开号/订单起始日期
SAP S/4HANA 系统将首先检查是否存在 BOM 展开号,并尝试根据 BOM 展开号日期读取主数据。如果未找到 BOM 展开号,则将在计划订单开始日期读取主数据。
物料清单展开号/订单结束日期
SAP S/4HANA 系统将首先检查是否存在 BOM 展开编号,并尝试根据 BOM 展开号日期读取主数据。如果未找到BOM展开号,则将在计划订单结束日期读取主数据。
如果选中了 不包含散货 复选框,则 MRP 不会在 BOM 分解期间为散装物料创建相关需求。在这种情况下,这些散装物料将不会显示在计划订单组件列表中,并且不会在表 RESB 中为这些物料创建条目。当计划订单的组件过多时,此设置可能很有用,这会导致 MRP 运行期间出现性能问题。
创建主数据时候可以创建销售订单和 WBS BOM,并且 MRP 在创建或更改新的计划订单时可以考虑这些 BOM。销售订单/WBS BOM 激活的复选框配置可用于控制 MRP 是否考虑这些类型的 BOM,或者是否仅考虑物料 BOM。选中此标志后,在按订单生产 (MTO) 或按项目生产 (MTP) 生产的情况下,MRP 将首先分别查找销售订单或 WBS 物料清单,并且只有在找不到有效的物料清单时,才会尝试根据生产版本读取物料物料清单。
最后,关于 MTO 生产的 BOM 展开编号复选框,当想要为链接到销售订单特殊库存的从属收货要素复制 BOM 展开号时,应选中该设置。此设置对于项目/WBS 特殊库存下的 MTP 生产和收货要素也有效。
