S4 HANA生产模块学习笔记-评估MRP结果(MRP 驾驶舱)6
ERP学笙-- ERP从业人员的交流圈!
超800篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。

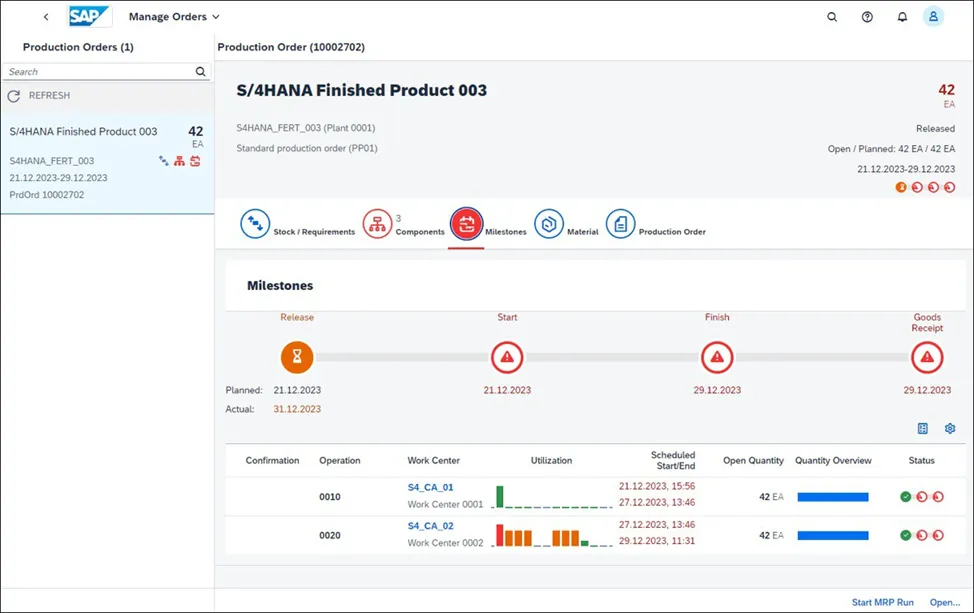

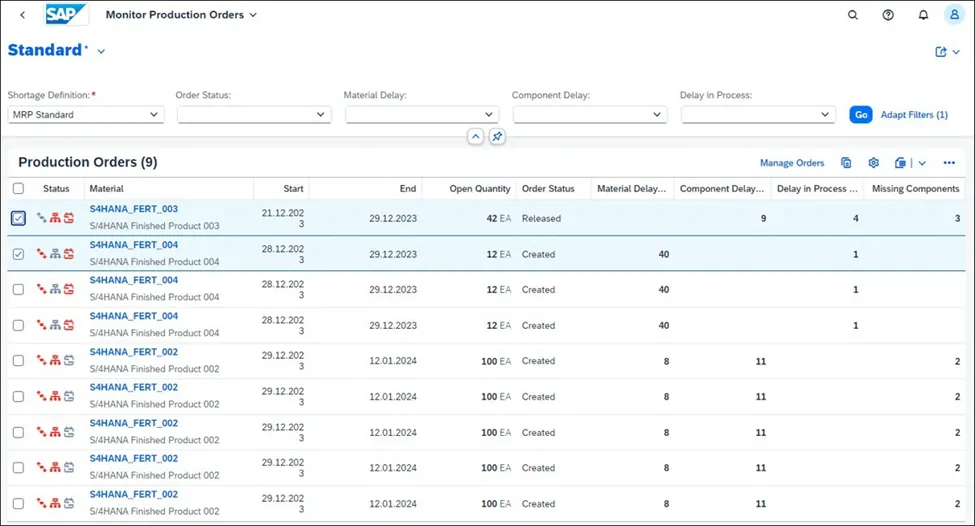

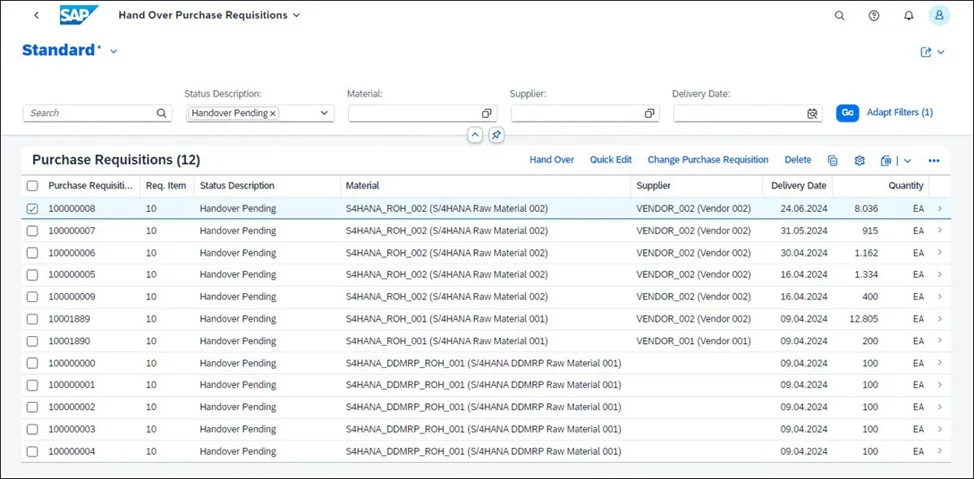

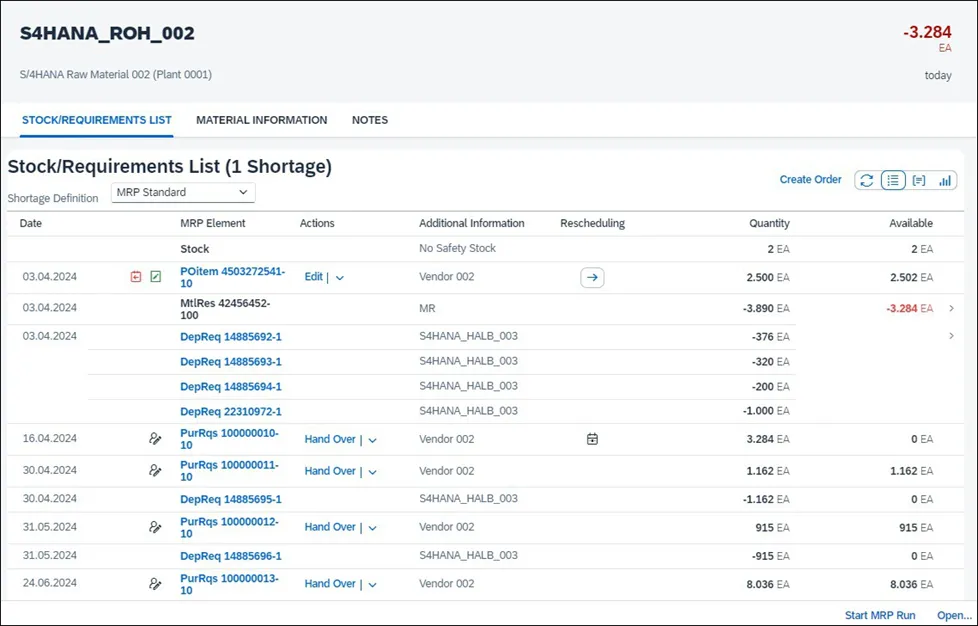

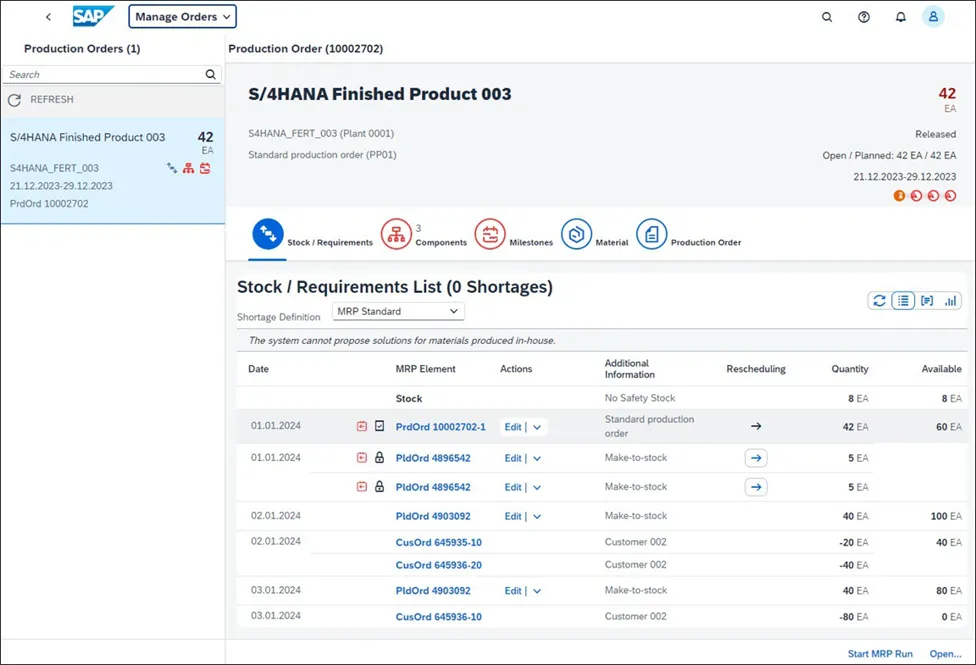

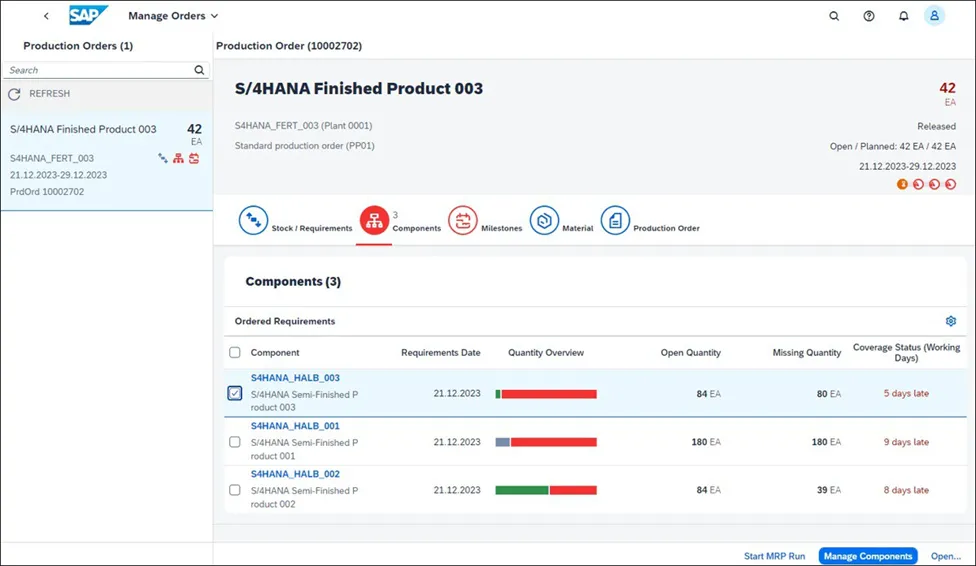

“监控生产订单”应用程序和“监控流程订单”应用程序可在 SAP Fiori 启动板的“订单管理”组下找到(见下图),但它们仍被视为物料需求计划(MRP)驾驶舱的一部分。这些应用程序分别聚焦于生产订单和流程订单,不像“监控物料短缺”和“管理物料短缺”应用程序那样关注短缺问题,而是关注订单接收延迟、组件缺失以及订单里程碑延误等情况。当进入这些应用程序之一时,将看到一份属于用户职责范围的生产订单或工艺订单列表,这些订单存在诸如物料延迟或组件缺失等问题。下图展示了“监控生产订单”应用程序,在第一列中会有三个图标,显示每个生产订单的状态,若存在问题则以红色突出显示。第一个图标显示是否有物料延迟(即生产订单货物接收是否延迟),第二个图标显示是否有组件缺失,最后一个图标显示订单里程碑是否有延迟(即下达或操作确认日期是否延迟)。除了这些图标,还能看到有关订单开始时间、结束时间、数量、状态和延迟情况的信息。通过选择订单并点击“管理订单”按钮,将打开“库存/需求清单”窗格(见图下图),这与其他物料需求计划(MRP)驾驶舱应用程序的操作相同。如果表头物料收货、组件以及订单里程碑存在问题,还会看到以红色突出显示的图标。此外,还有额外的图标显示物料信息和订单信息。如果选择“组件”图标,将显示一个组件列表,“数量概览”列将以图形方式展示组件的可用情况,如下图所示。还能看到一列显示“缺失数量”和“供应状态”值,以表明组件延迟了多少天。如果您选择一个或多个组件并点击“管理组件”按钮,将被重定向到“管理内部需求”应用程序,在那里可以采取措施解决组件短缺问题。点击“里程碑”按钮,将看到订单里程碑的概述,包括计划日期和实际日期,以及订单操作列表(见下图)。订单操作将显示未完成数量、订单状态以及工作中心利用率的概述。MRP Live不再为外部采购的物料生成计划订单;它将直接生成采购申请。然而,有些公司不希望物料需求计划生成的采购申请立即与采购相关联,因此,SAP 在 SAP S/4 HANA 2020 中引入了一项名为“移交采购申请”的新功能。这项新功能使计划人员能够精确控制物料需求计划生成的采购申请何时可供采购部门使用,以便将其转换为采购订单并启动外部采购流程。采购申请的移交必须通过物料需求计划 (MRP) 组中的配置来激活。每当物料需求计划(MRP)为启用了移交功能的物料生成新的采购申请时,该采购申请将立即可供交接,并且可以在“移交采购申请”应用程序中看到它。当打开此应用程序时,将立即看到一份状态为“待交接”的采购申请列表,如下图所示。这款应用程序可用于批量交接或批量删除采购申请,此外,还有“快速编辑”选项,点击该选项会弹出一个窗口,可以在其中更改申请的数量或日期;还有“更改采购申请”选项,点击该选项可跳转至另一个应用程序,在其中更改采购申请字段。还可以选择特定行并跳转至详细信息屏幕,在那你将看到有关采购申请的更多信息。物料需求计划(MRP)计划员在访问其他显示采购申请的 MRP 驾驶舱 SAP Fiori 应用程序时,也可以选择交接采购申请。下图展示了一个示例,可以在“检查物料供应情况”应用程序的“操作”列下看到采购申请的“交接”选项。你若喜欢,点个❤️谢先👇
