S4 HANA生产模块学习笔记-评估MRP结果(再计划检查)2
ERP学笙-- ERP从业人员的交流圈!
超800篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。

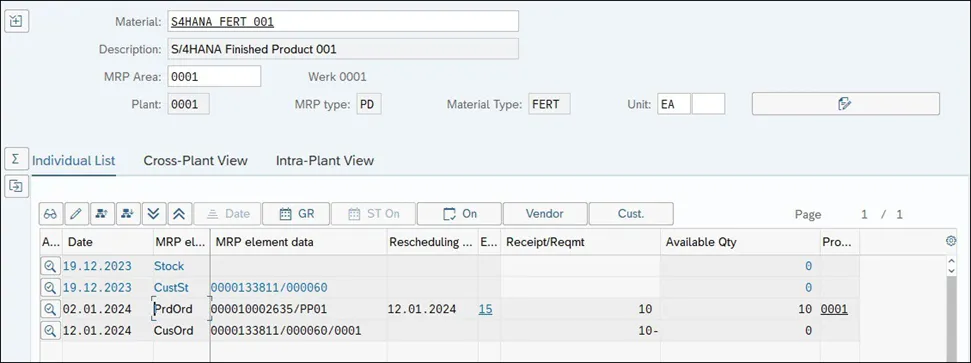

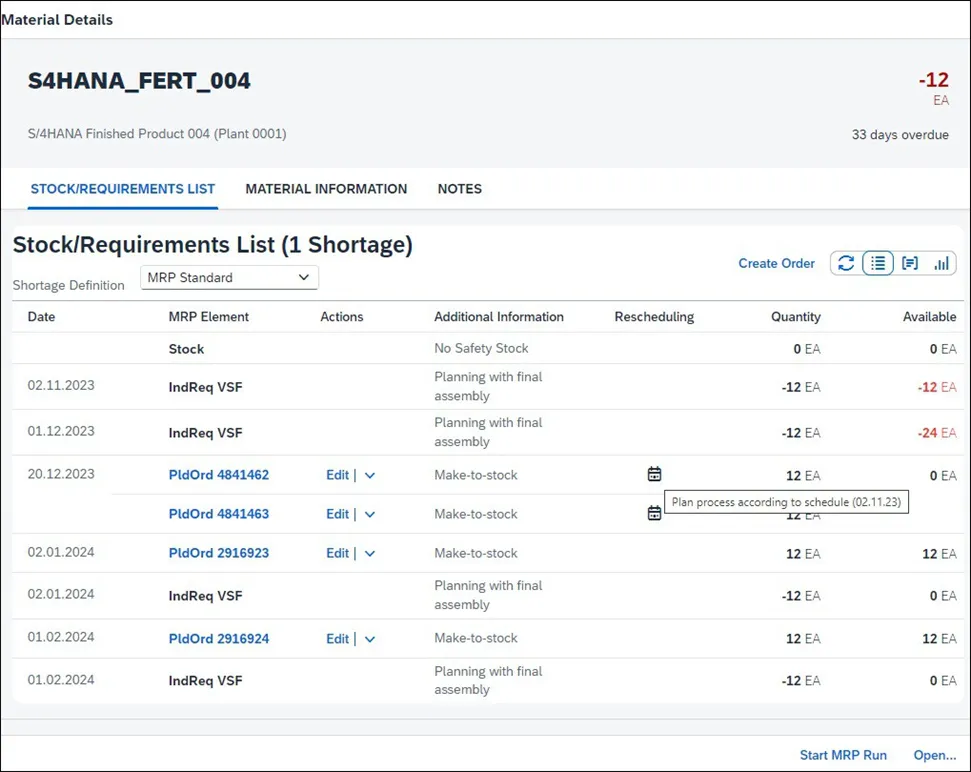

再计划检查不仅在 MRP运行期间执行,而且在从MRP评估事务的数据库中读取计划要素时被执行。在这两种情况下,再计划异常消息可能不同,因为在MRP评估事务中,不是执行整个MRP计划逻辑;只需从数据库中读取计划元素即可。例如,在MRP评估事务中不执行批量大小计算,因此这些事务码中可能会出现不同的异常消息,尤其是在使用不同的批量大小选项(例如,周期或固定批量大小)时。当确定收货在短缺日期之前时,将看到再计划检查异常消息15-重新计划在...外。这表明计划员应该延迟开始,以避免产品在尚不需要时有库存。下图显示了这种情况的示例,其中异常15-重新计划在...外。用户可能希望在再计划检查期间考虑确定的收货元素,但如果接近短缺日期,则避免出现异常消息。在这种情况下,可以在后台配置事务码OMDW中定义容差值。当不允许过去开始时,物料需求计划将尝试首先使用向后计划编制计算计划订单日期。如果计算的开始日期是过去的,则将更改为今天计划,将当前日期视为开始日期,并运行向前计划以计算完成日期。在这种情况下,它将触发再计划检查异常消息30-根据计划的计划处理的补货元素计划流程。虽然可以在MRP评估事务码中看到异常消息,例如库存/需求列表,但 MRP主控舱的SAP Fiori应用程序最初在设计时没有异常消息的概念。在早期的 SAP S/4 HANA版本中,无法在与MRP相关的SAP Fiori应用程序中查看再计划建议。然而,从SAP S/4 HANA 1909 开始,MRP 应用程序中引入了一个新列,使再计划建议具有可见性,甚至允许计划员采用再计划建议。下图显示了新的再计划列,可以在其中看到一个按钮,其中包含需要再计划的MRP元素的图标。如果将鼠标光标悬停在此按钮上,将看到再计划日期,如图所示。SAP S/4 HANA还提供了一个称为situation handling情况处理的功能,该功能可用于不同领域,以将用户的注意力集中在应该审查的特定情境下使用此功能,可以通知客户有关的再计划异常消息。有关重新计划检查的详细信息,请参阅以下SAP说明:
