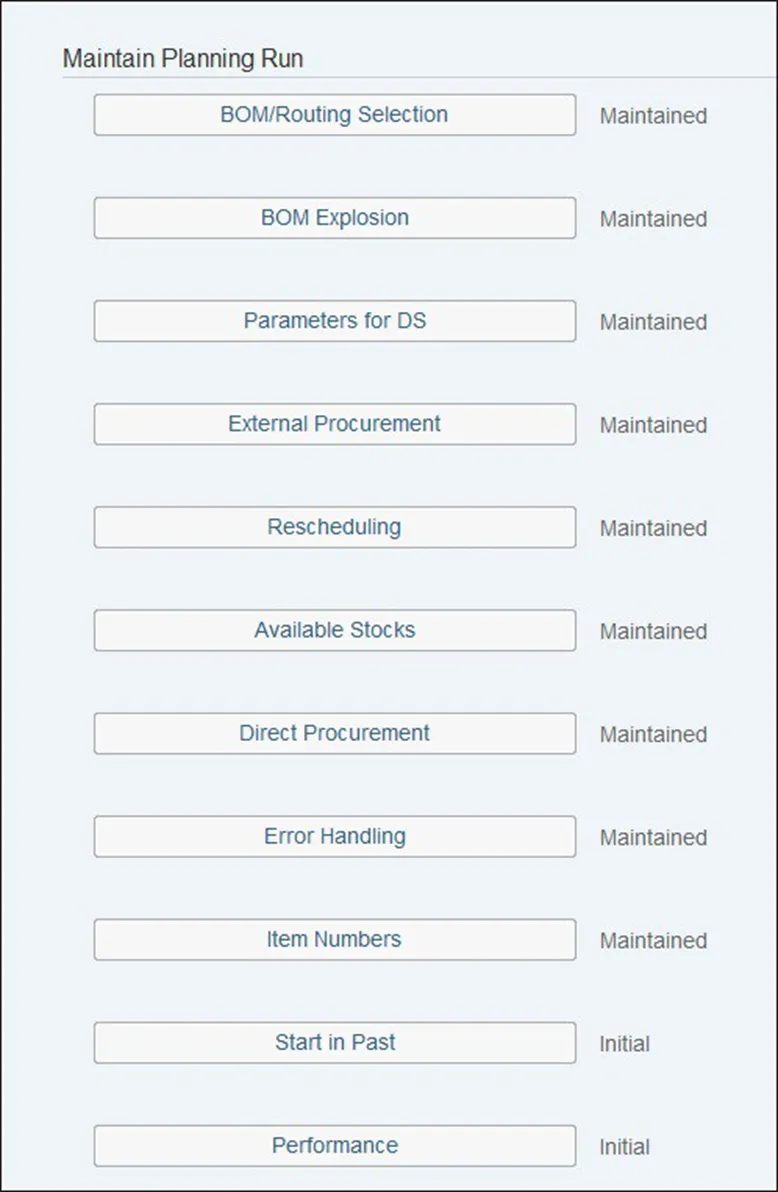

维护计划运行

外部采购

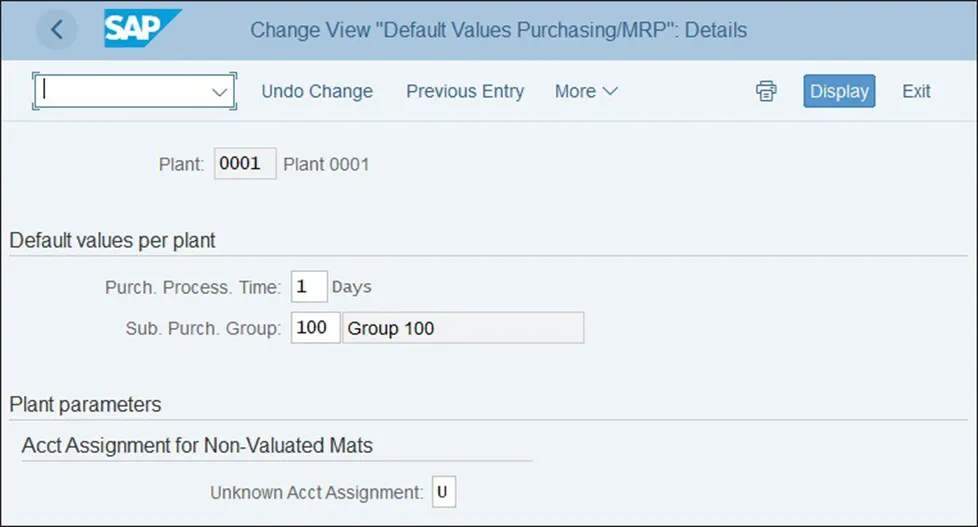

外部采购定制活动提供专门与为外部采购创建的补货建议相关的工厂级设置。下图显示了这个配置点活动的设置和详细信息。

采购处理时间 配置点是使用外部采购安排补货建议时考虑的工作日缓冲区。它应表示采购部门处理采购申请和生成采购订单所花费的时间。此处保留的值将考虑 MRP 为整个工厂创建的所有采购申请。它会影响交货日期的计算,因此需要确保在此处使用实际值。在上面示例中,我们使用了一天的采购流程时间。
采购组通常在物料主数据的“采购”选项卡中为物料定义,并在生成采购申请时由 MRP 考虑。如果物料主数据中的采购组字段为空,则 MRP 将读取在外部采购定制活动中定义的替代采购组值。还可以在“未知科目分配”字段中为未评估物料创建的采购申请定义默认科目分配。
在此配置点中,SAP S/4HANA 中实施的简化寻源逻辑将产生另一个影响。在 SAP ERP 中,可以在此处选择在安排外部采购的补货建议时考虑的计划交货时间是来自物料主数据还是来自信息记录/计划协议。在 SAP S/4HANA 中,此配置不再可用,因为 MRP 将始终考虑信息记录或计划协议中的计划交货时间,因为它与自动寻源相关。这是因为此类值通常比物料主数据中定义的通用值更准确。
在 SAP ERP 中,可以在此配置点中定义进度计划行的创建标识,该标识允许选择是否应为属于此 MRP 组的物料生成进度计划行。此配置不再可用,因为在 SAP S/4HANA 中,如果存在与 MRP 相关的计划协议,MRP 将始终创建计划行。
重新计划
重新计划检查发生在 MRP 运行期间或 MRP 结果评估期间。在此过程中,MRP 将在未来检查可能涵盖需求的固定 MRP 要素。如果 MRP 在重新计划检查中找到固定的 MRP 要素,则它将生成一条异常消息,建议 MRP 控制器重新计划物料需求计划要素,而不是生成新的补货建议。

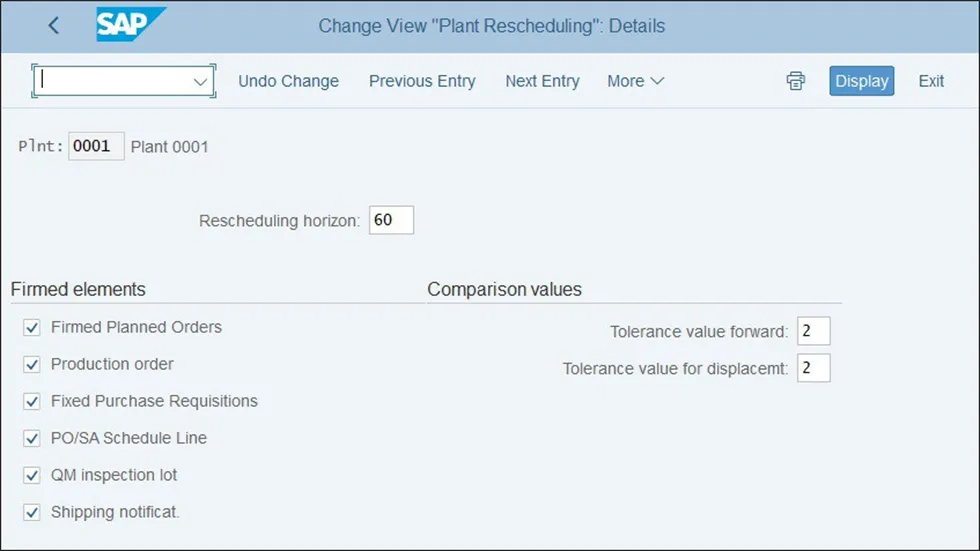

在重新计划配置点中,可以定义在重新计划检查中考虑的范围以及 MRP 将考虑哪些公司要素。下图显示了此配置活动的详细信息。
再计划限度字段是以工作日为单位的值,它定义 MRP 将来将查找固定元素以弥补短缺的时间段。重新计划计划跨度的计算仅在补货提前期结束时开始。
如上图所示,考虑 60 个工作日的重新计划时间跨度。如果在 1 月 10 日出现短缺,MRP 将在接下来的 60 个工作日内寻找确定的补货要素,以弥补此次短缺。如果在 2 月 1 日找到生产订单,则 MRP 不会创建新的计划订单来弥补 1 月 10 日的短缺,并将建议 MRP 控制员更改现有生产订单的日期以弥补短缺。
除了重排期范围之外,还可以定义哪些特定的 MRP 元素将包含在此定制活动的重排期检查中。考虑到前面的示例,如果不希望 MRP 在生产订单中建议日期更改,则可以取消选中配置点中的生产订单标志。这样,MRP 仍将创建新的计划订单来弥补短缺,即使在重新计划计划区间内存在生产订单。
在某些情况下,通常当补货建议太接近短缺日期时,不希望 MRP 创建新的计划订单,但也不希望异常消息干扰 MRP 控制者。在这种情况下,您可以使用 容差值传递 和 替代的容差值 设置来确保在重排检查中考虑该元素,但避免创建异常消息。这两个容差值均以工作日为单位计算。容差值传递 值用于隐藏需求之后 MRP 元素的异常,而 替代的容差值的值用于隐藏需求之前元素的异常。
