S4 HANA物料管理集成学习笔记-后勤执行组织架构 2
ERP学笙-- ERP从业人员的交流圈!
超500篇原创,不一样的ERP观点,不一样的ERP着眼点,点击标题下蓝字“ERP学笙”关注,我们将为您提供有价值,有意思的延伸阅读和专业知识。

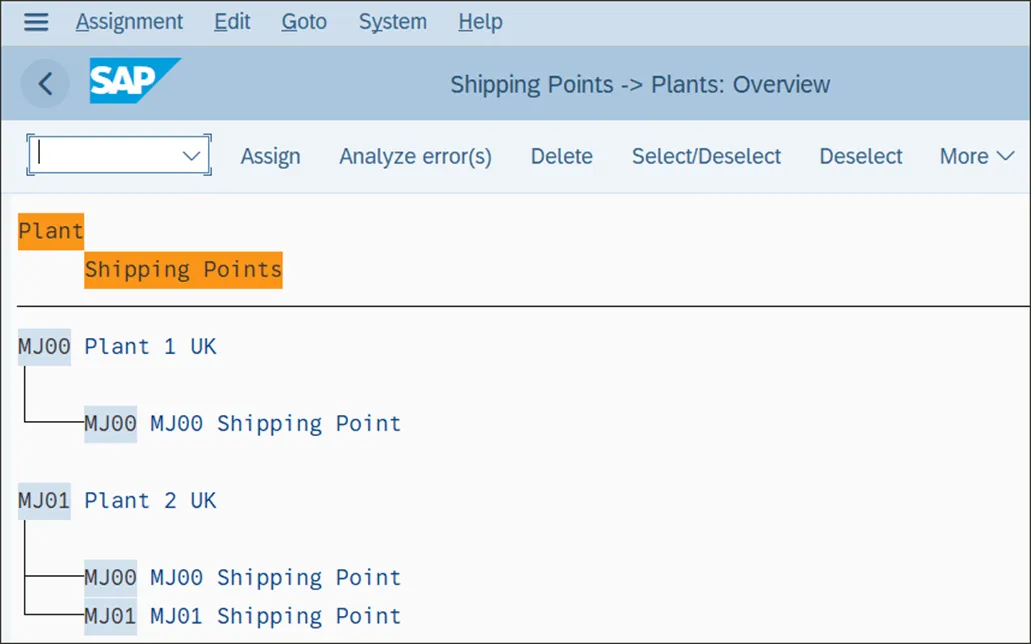

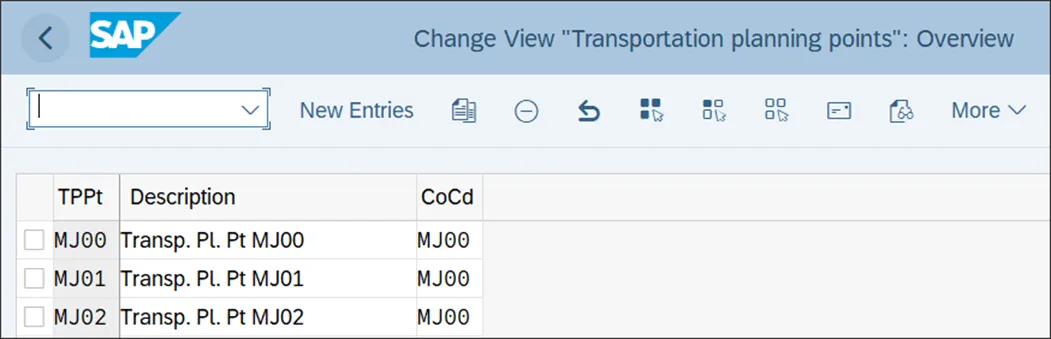

发货点是工厂内的一个地点,货物在此装载到运输车辆上,然后运往内部和外部客户。它代表了出库物流的最后阶段,在SAP S/4HANA中,拣货和包装作业完成后,货物的发出移动在此处过账。它是发货中的最高级组织单元。要定义发货点,请执行事务代码SPRO,然后导航至企业结构 • 定义 • 物流执行 • 定义发货点。下图展示了发货点MJ00的详细信息。点击“新条目”来定义一个新的发货点,或者复制一个现有的发货点进行编辑。为发货点定义一个由四个字符组成的唯一字母数字或数字键,并输入名称。该字段代表货物运往客户的出发国家或地区。输入显示发货点所在位置的国家代码。分配与发货点所在位置相匹配的出发区域,也称为运输区域。这有助于确定运输路线。您可以在配置设置中定义出发区域。要进入按国家定义出发区域的配置步骤,请执行事务代码SPRO,然后导航至物流执行 • 发货 • 基本发货功能 • 路线 • 定义运输区域。为发货点分配工作时间。工作时间在工厂日历中针对工作日进行定义。该字段控制系统如何确定出库交货的装载时间。您可以在该字段中设置以下值之一:如果未设置任何值,则不会为该发货点的出库交货确定装载时间。如果设置此值,装载时间将从“工作日装载时间”字段中确定,您可以在该字段中为发货点设置装载时间。您可以在此处为发货点设置装载时间。只有在“确定装载时间”字段中设置了值C时,该字段才可供输入。该字段控制系统如何确定出库交货的拣货和包装时间。您可以在该字段中设置以下值之一:如果未设置任何值,则不会为该发货点的出库交货确定拣货/包装时间。如果设置此值,拣货/包装时间将从“工作日拣货/包装时间”字段中确定,您可以在该字段中为发货点设置拣货/包装时间。您可以在此处为发货点设置拣货和包装时间。只有在“确定拣货/包装时间”字段中设置了值C时,该字段才可供输入。在“打印拣货清单”下,您可以为发货点设置默认值,如输出类型、输出介质、消息语言等,以便打印拣货清单。发货点被分配给工厂。一个工厂可以有多个发货点,一个发货点也可以分配给多个工厂。要将发货点分配给工厂,请执行事务代码SPRO,然后导航至企业结构 • 分配 • 物流执行 • 将发货点分配给工厂。下图展示了发货点MJ00被分配给工厂MJ00和MJ01。它还显示有两个发货点被分配给工厂MJ01。运输计划点是组织内用于规划运输活动的核心地点。在运输计划点安排发货、选择承运人并优化路线。它是运输管理中的最高级组织单元。这些运输计划点在公司代码级别定义,并分配给一个公司代码。要定义运输计划点,请执行事务代码SPRO,然后导航至企业结构 • 定义 • 物流执行 • 维护运输计划点。下图展示了维护并分配给公司代码MJ00的运输计划点MJ00、MJ01和MJ02。点击“新条目”来定义一个新的运输计划点,或者复制一个现有的运输计划点来创建一个新的。定义一个由四个字符组成的唯一字母数字或数字键来定义运输计划点,并输入描述。你若喜欢,点个❤️谢先👇
