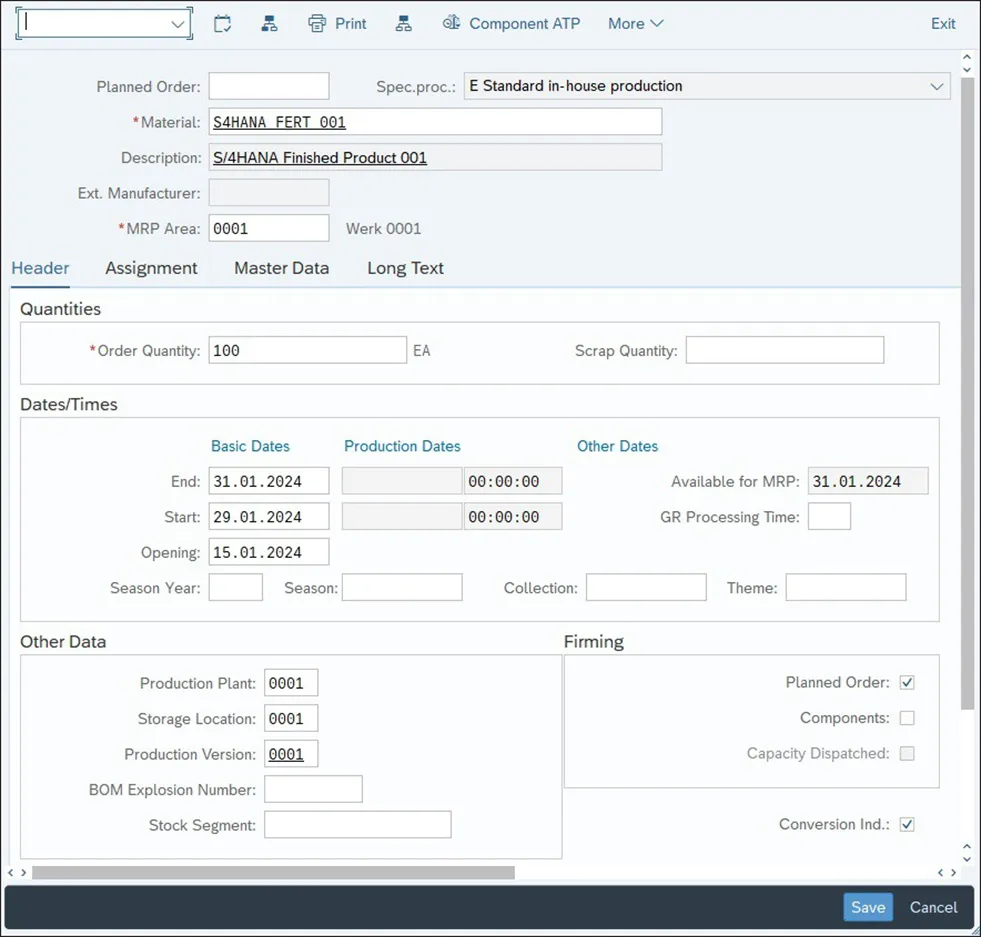

创建计划订单时,系统会自动确定存储地点。如果计划订单是内部采购的,系统将首先检查生产版本中是否已定义收货存储地点设置,并尝试使用该存储地点。如果生产版本中的收货存储地点为空,则将从物料主数据中的生产存储地点读取。如果计划订单是外部采购的,则存储地点将来自物料主数据中的“外部采购存储地点”字段。手动创建的计划订单不会自动执行提前期排程。如果想读取工艺路线、生成产能需求并根据工艺路线操作计算生产日期,则需要通过点击上图所示菜单中的日历图标手动触发提前期排程。对计划订单进行排程后,将显示一个新的“详细排程”选项卡,如下图所示;将在此处看到计划订单操作的详细信息,包括日期和产能需求。经过产能平衡且工序已派发到某个工作中心的计划订单将自动获得“产能已派发”标志。在抬头菜单中,还可以看到两个不同的按钮,其图标是一个物料清单(BOM)结构。第一个按钮只会显示组件概述,即计划订单组件的列表。第二个按钮将强制进行新的 BOM 展开操作,因此如果 BOM 有任何更改,组件可能会被更新。下图展示了计划订单组件总览屏幕,当点击前面提到的任何按钮时,该屏幕就会显示出来。“集体输入”和“详细输入”按钮允许分别以集体和单独的方式插入新组件。在创建计划订单时,组件的存储地点也会自动确定,它可以来自物料清单(BOM)、物料主数据中的“生产存储地点”字段,或者来自生产版本的发货存储地点,也可以在物料需求计划(MRP)组后台配置中影响选择发货存储地点的逻辑。SAP S/4 HANA 2021引入了新的“长文本”标签页(见下图),该标签页提供了一个自由文本字段,计划员可以在其中写下与特定计划订单相关的备注。从SAP S/4 HANA 2022开始,在计划订单转换期间,生产订单长文本可以继承此长文本。你若喜欢,点个❤️谢先👇
