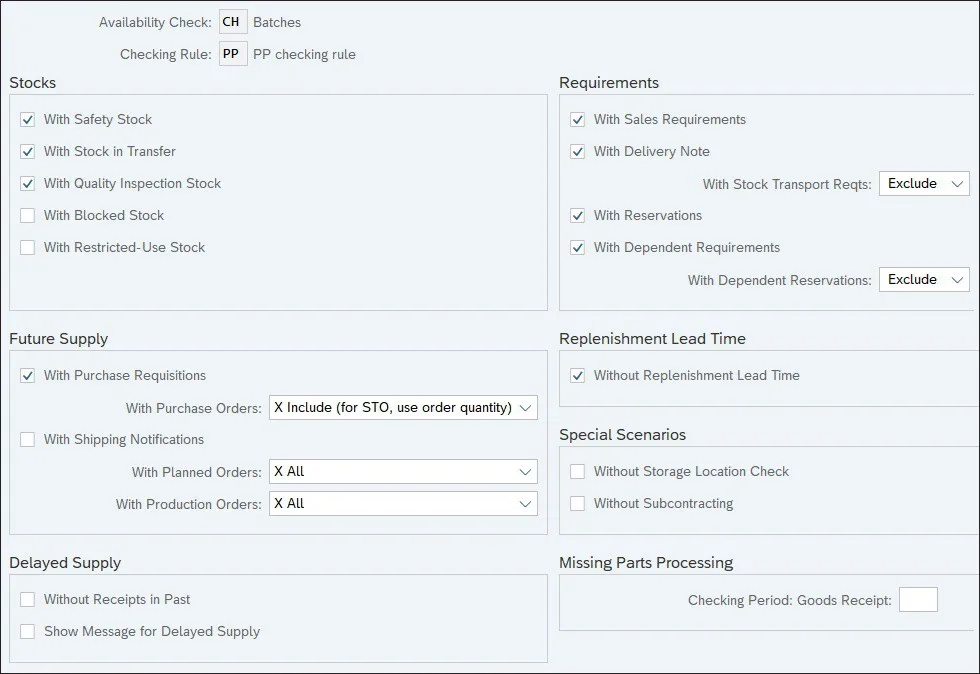

可用性检查是一项SAP MRP功能,用于确定计划订单的组件是否可用,并确定计划订单的承诺日期和承诺数量。在一些MRP的配置中需要为相关需求或延交订单处理制定检查规则,这些检查规则将与物料主数据的MRP3选项卡中维护的可用性检查结合使用,以确定可用性检查的范围。在可用性检查的范围内,将定义哪些库存可以被视为可用,哪些需求或未来收货也可以在可用性检查中考虑。可用性检查计划订单的定制可以直接在事务码OPPJ中访问。在这个配置中可以创建新的检查规则,确定检查,并将检查规则分配给工厂或MRP组。当您选择Determine the Check (确定校验) 选项时,可以选择特定的检查规则和可用性检查组合,并定义特定的Availability Check检查规则配置。上图显示了此配置活动的详细信息,包括以下部分:Stocks:在库存部分下,可以确定哪些库存类型被视为可用,例如安全库存、转移库存或冻结库存。 Future Supply : 在未来供给部分,可以确定将来的收货类型将被视为可用,例如采购申请、采购订单、装运通知、计划订单或生产订单。Delayed Supply: 延迟供应部分允许确定是否考虑过去的供应要素,以及是否应向用户显示一条消息以确认延迟供应。Requirements:在需求部分下,将确定在计算可用性检查时应考虑哪些其他要求。Replenishment Lead Time:补货提前期复选框允许确定如果无法通过现有库存和未来收据确认可用性,是否应在补货提前期结束时确认可用性。Special Scenarios:在特殊场景部分,可以确定可用性检查是否将限制到存储位置,以及它是否会考虑外包库存和需求。Missing Parts Processing:在缺失部件处理部分,需要输入将来的一段时间,系统将检查缺失部件的收货。在此期间,每当将缺失零件的收货分配到MRP控制者时,工作流可用于触发电子邮件。可用性检查的配置仅当运行可用性检查时(例如,针对计划订单)才会被考虑。它们不会影响MRP结果或库存/需求清单中显示的信息。你若喜欢,点个❤️谢先👇
