维护计划运行

详细计划的参数
在物料主数据中定义的内部生产时间可用于计算计划订单基本日期,而工艺路线工序持续时间可用于在称为详细排产的流程中计算计划订单生产日期。在“详细计划定制”配置点的参数下,将找到可用于在 MRP 运行期间影响详细计划的所有设置。

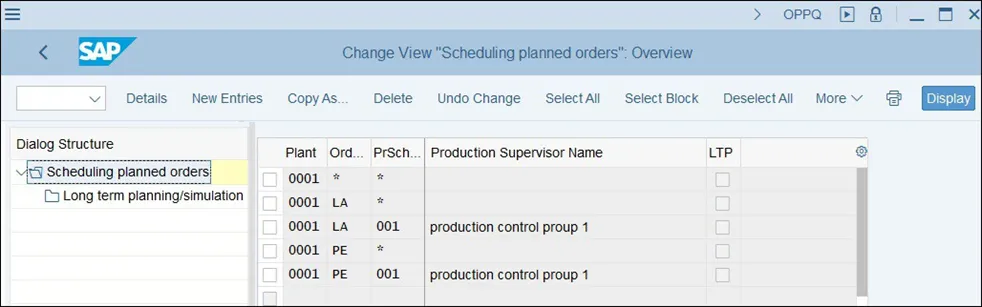

如下图所示,可以选择为工厂、计划订单类型和生产排产员主管的每种组合定义不同的详细排程参数。还可以使用星号 (*) 字符创建对所有计划订单类型和生产排产主管有效的通用条目。在此配置点活动中,还可以为每个特定 LTP(Long Term Planning 长交期计划) 方案创建不同的详细调度参数,以便 MRP 和 LTP 可以具有独立的详细调度设置。

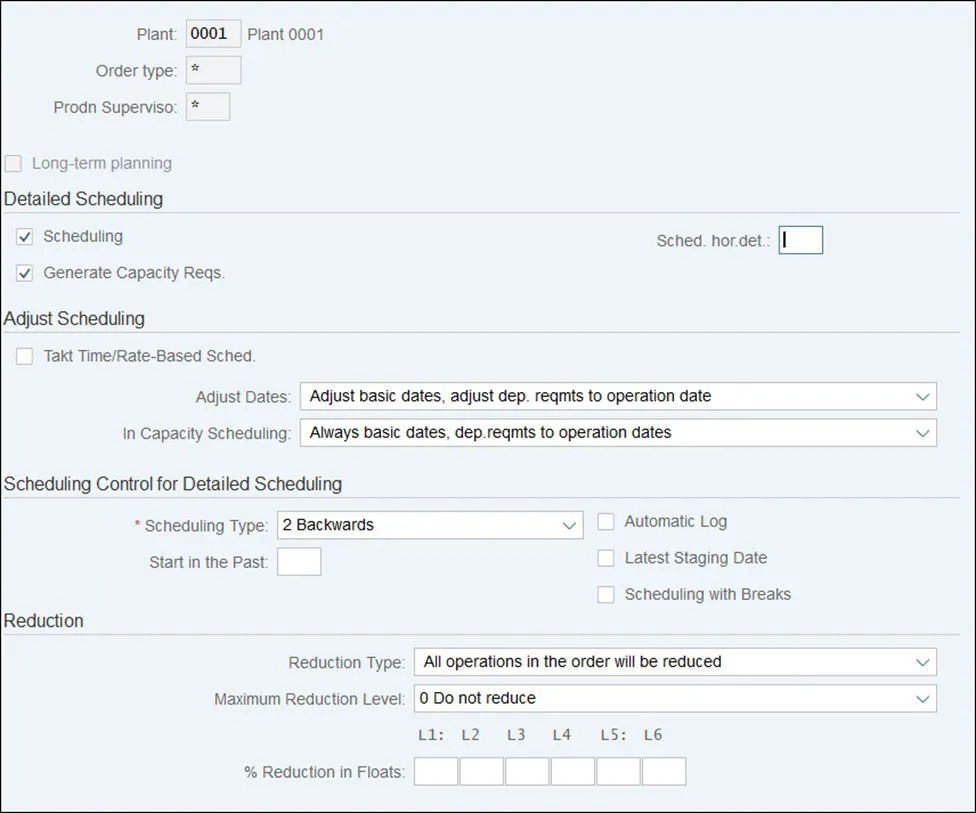

在 计划参数配置点 活动的详细信息屏幕中(见图下图),如果将 SAP S/4HANA 与 SAP ERP 进行比较,会存在一些差异。在 SAP ERP 中,将拥有详细计划、基于定额的计划和粗略计划的独立设置,每个计划级别具有不同的工艺路线选择 ID。在 SAP S/4HANA 中,将只有详细的调度,并且将仅根据生产版本选择路线。例如,如果正在使用重复制造,并且想要选择定额工艺路线,则只需参考定额工艺路线创建生产版本,MRP 将在提前期计划期间考虑该版本。

有关更改计划参数配置点的简化项的详细信息,请参阅 SAP Note 2380568。
如果要在 MRP 期间运行详细计划编制,并希望对计划订单使用产能均衡,则需要确保为工厂/计划订单类型/主管设置了“计划编制”和“生成产能需求”复选框。
还可以为详细计划定义计划跨度(Sched. Hor. Det. 计划水平细节 字段)以限制详细计划,以便仅对该跨度内的计划订单执行。当使用非常复杂的工艺流程时,尤其是使用变型配置时,MRP 可能必须花费大量时间来读取工艺流程和安排计划订单。在这种情况下,最好将详细计划限制在较短的范围内,以避免 MRP 期间的性能问题。此范围将取决于产品的交货时间;您应确保它包含希望在 Capacity Management 中看到的所有计划订单 交易和 SAP Fiori 应用程序。
在此配置点活动下,可以找到的另一个重要配置是计划类型。在 MRP 运行期间,SAP S/4HANA 将首先使用物料主数据中定义的内部生产时间计算计划订单基本开始日期和结束日期,将短缺日期视为计划订单结束日期,然后使用回溯计划计算基本开始日期。计算出基本日期后,将执行详细排产以计算生产日期 — 这时将使用定制中定义的排产类型。
以下计划类型是 MRP 运行期间最常用的类型:
如果选择了“向后”,则 MRP 会将基本结束日期视为生产结束日期,并使用工艺路线计算生产起始日期。
如果选择了“向前”,则 MRP 会将基本起始日期视为生产起始日期,并使用工艺路线计算生产结束日期。
作为SAP最佳业务实践,建议将物料主数据中的内部生产日期尽可能接近工艺路线工序的总持续时间,以避免基本日期和生产日期之间存在差异。避免这些差异的另一种方法是使用调整日期配置点,方法是选择将调整基本日期的选项之一。在这种情况下,只要内部生产时间和工艺路线持续时间之间存在差异,MRP 将自动调整基本日期以匹配基本结束日期。
通常,MRP 只会调整计划订单基本起始日期。基本结束日期将仅在非常特定的情况下由 MRP 进行调整,在这种情况下,最初使用内部生产时间计算的基本结束日期在需求日期之后,以避免计划订单从过去开始。仅在这种特定情况下,如果生产起始日期早于基本结束日期,则将调整基本结束日期以匹配生产日期。
