本文依据《建筑防烟排烟系统技术标准》(GB 51251-2017)等现行规范,对测试工作进行了梳理,具体如下:

一、 联动测试概述

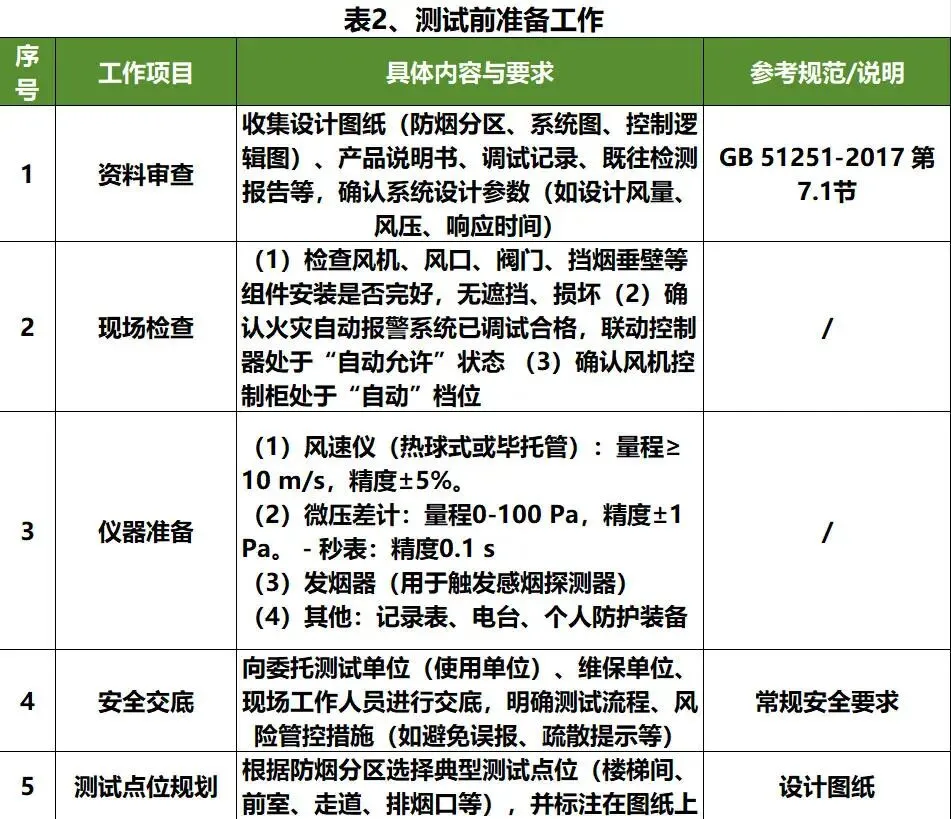

二、 测试前准备工作(提前1-3天)
三、 测试中操作步骤(测试当日)

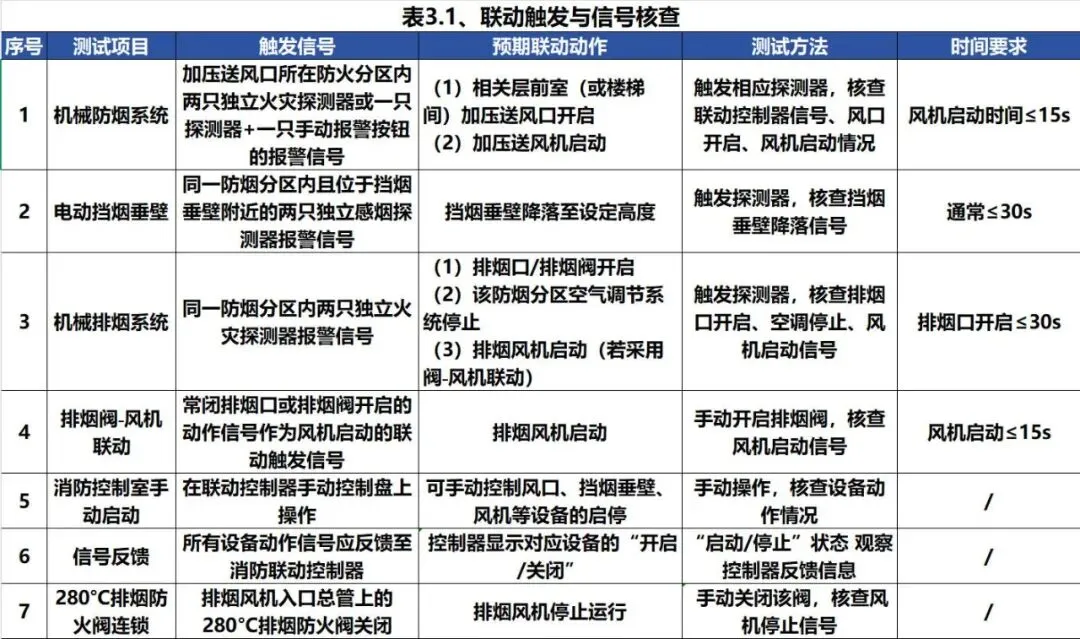

3.1 联动触发与信号核查

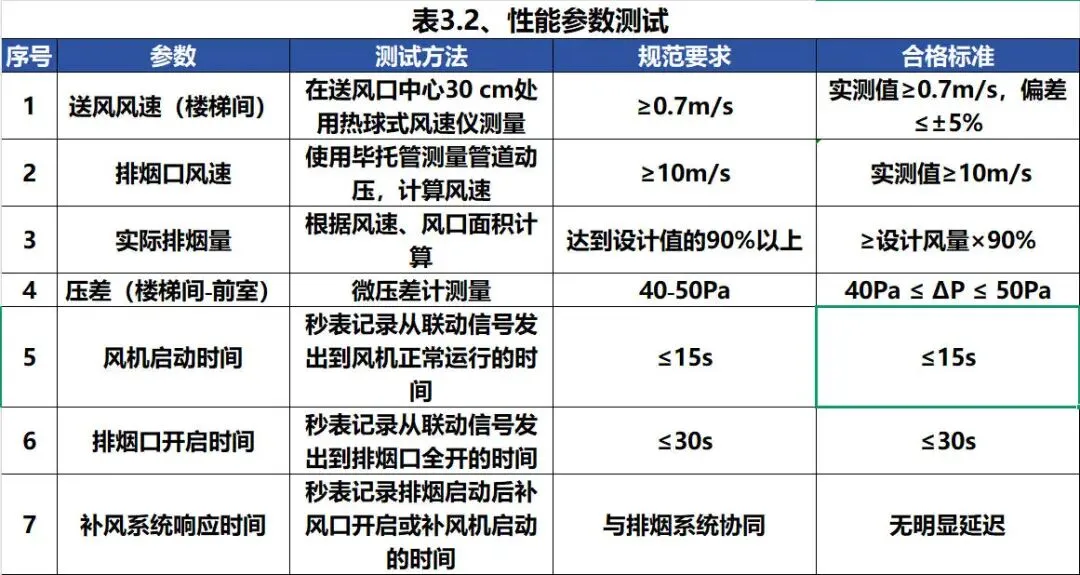

3.2 性能参数测试
3.3 数据记录
(1)使用统一表格记录测试点位、触发时间、风机启动时间、排烟口开启时间、风速、风压、压差等数据。
(2)记录联动控制器显示的信号反馈情况(如哪些设备已动作)。
(3)拍摄现场照片、视频作为证据。

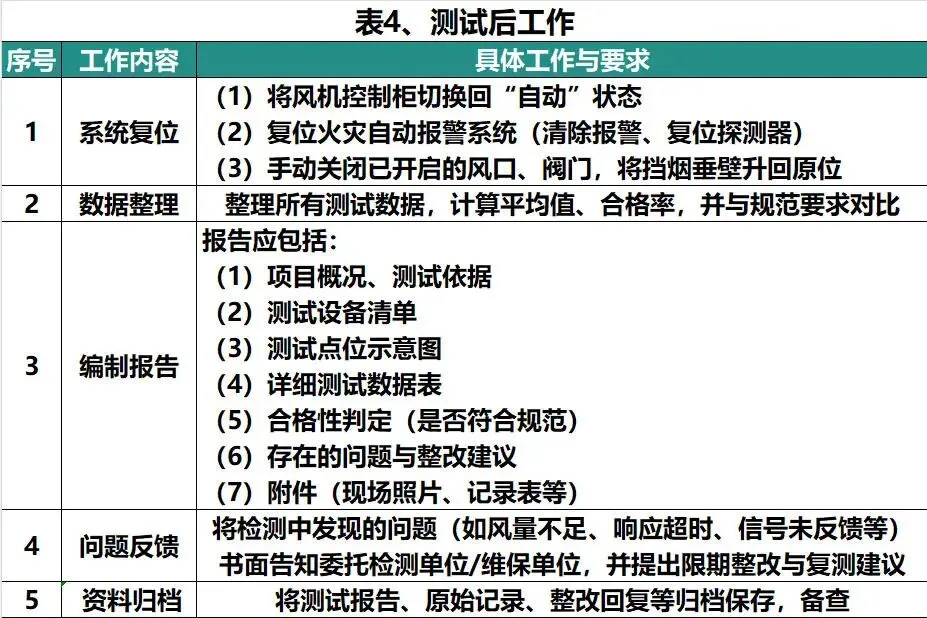

四、 测试后工作(测试当日‑3天内)
五、 关键注意事项
1、安全第一:测试前应通知楼内人员,避免引起恐慌;确保疏散通道畅通。
2、双自动状态:测试前必须确认联动控制器“自动允许”、风机控制柜“自动”档位。
3、典型点位:应覆盖不同防烟分区、不同楼层的典型部位,尤其是最不利点。
4、仪器校准:所用仪器应在检定有效期内,确保数据准确。
5、整改复测:对不合格项必须整改后重新测试,直至全部合格。
6、定期测试:根据规范,防排烟系统应每半年进行一次功能测试,每年进行一次全面性能检测。
